1 секція:

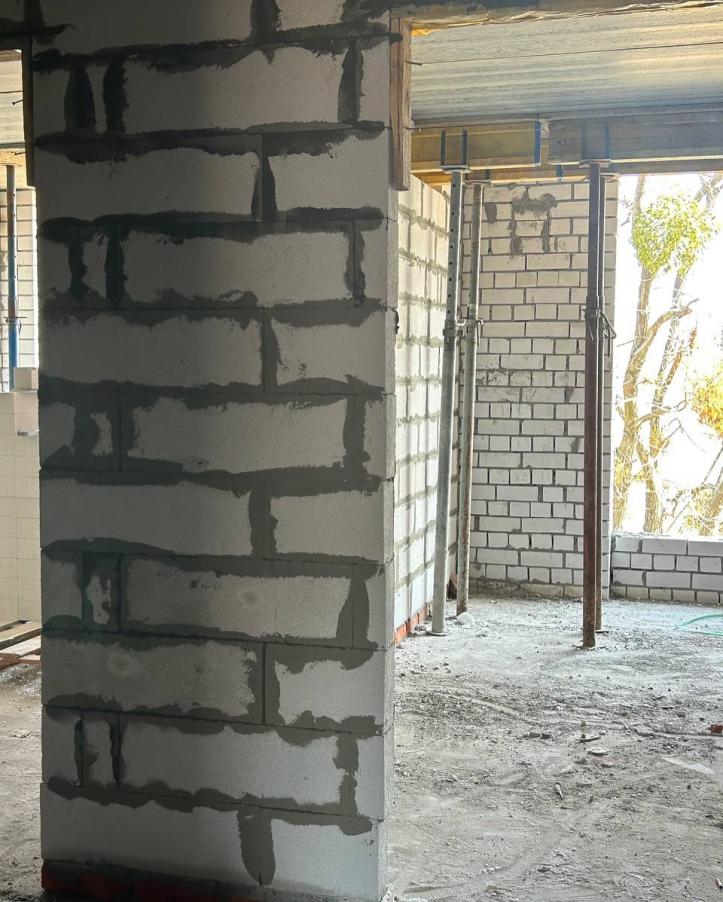

- завершили штукатурення стін п’ятого поверху;
- розпочали штукатурення стін шостого та сьомого поверху;
-

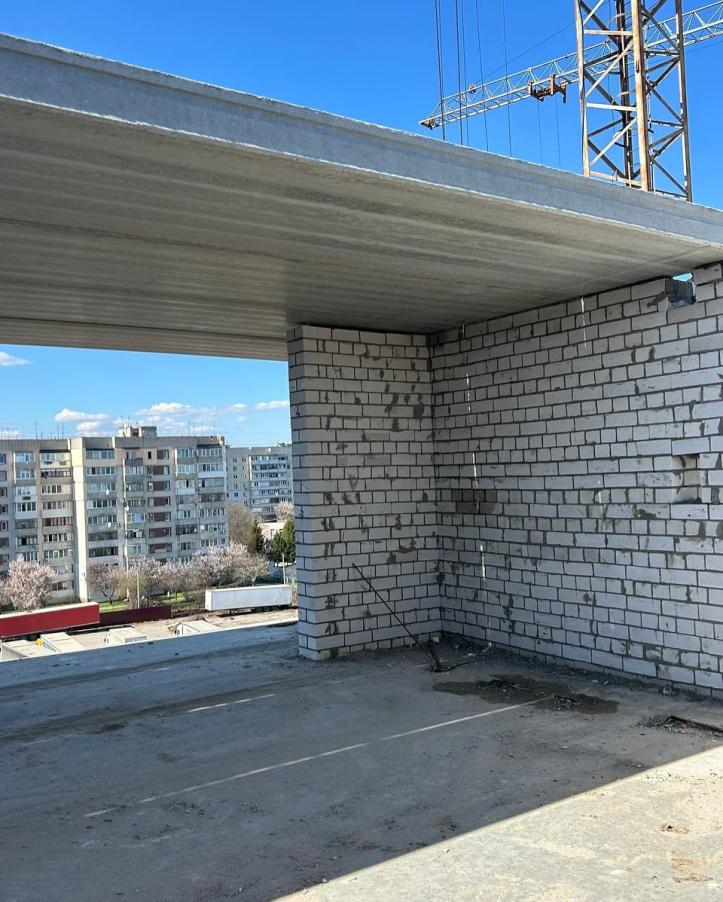

розпочали перекриття восьмого поверху;
- завершуємо цегляну кладку восьмого поверху.⠀
2 секція:

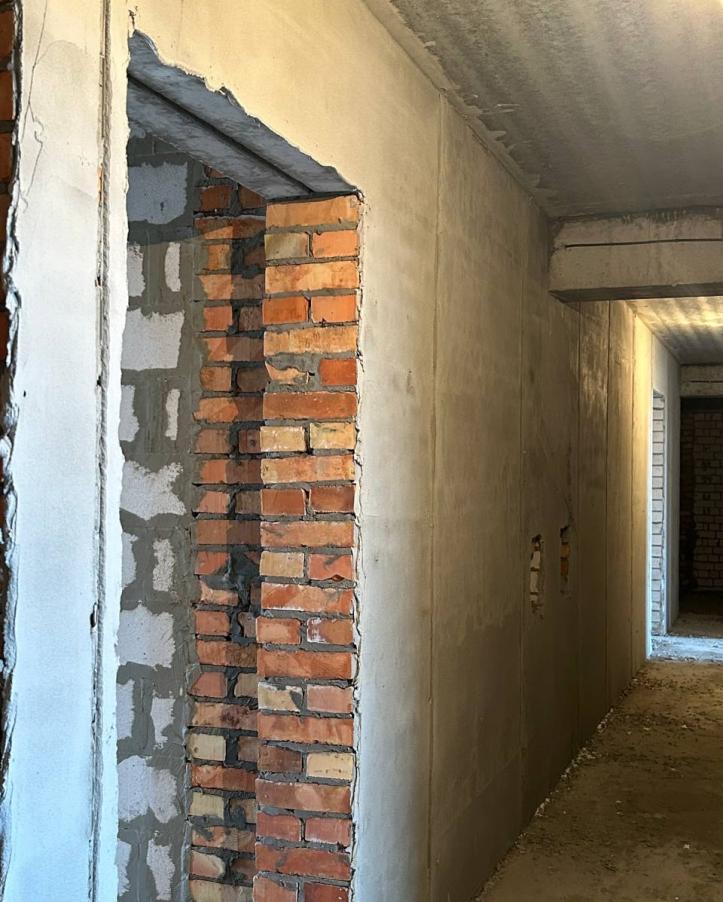

- влаштування армопоясу четвертого поверху;

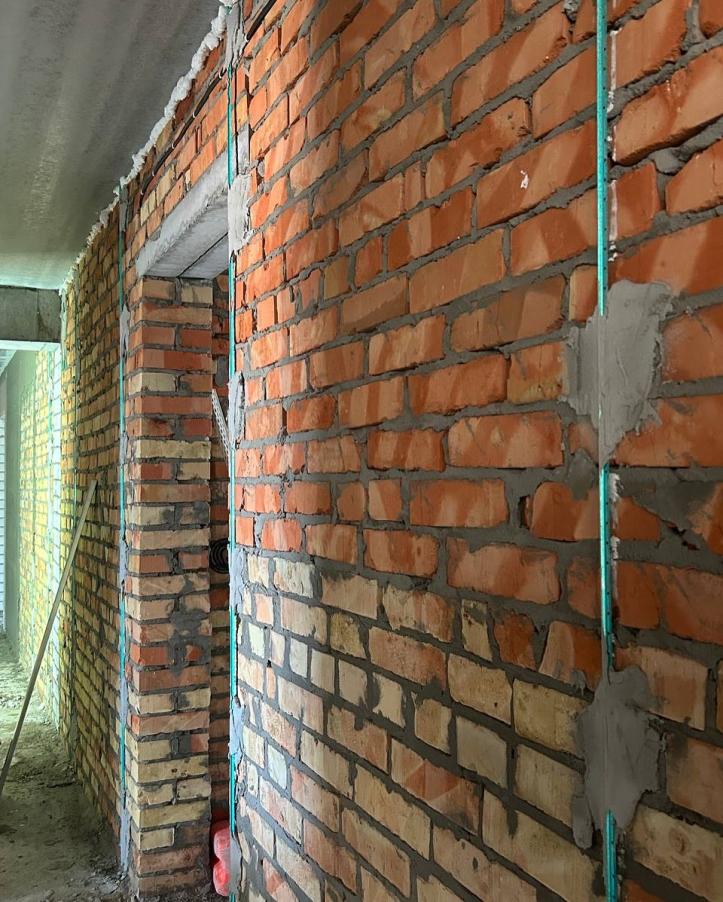

- завершили мурування перестінків третього поверху;

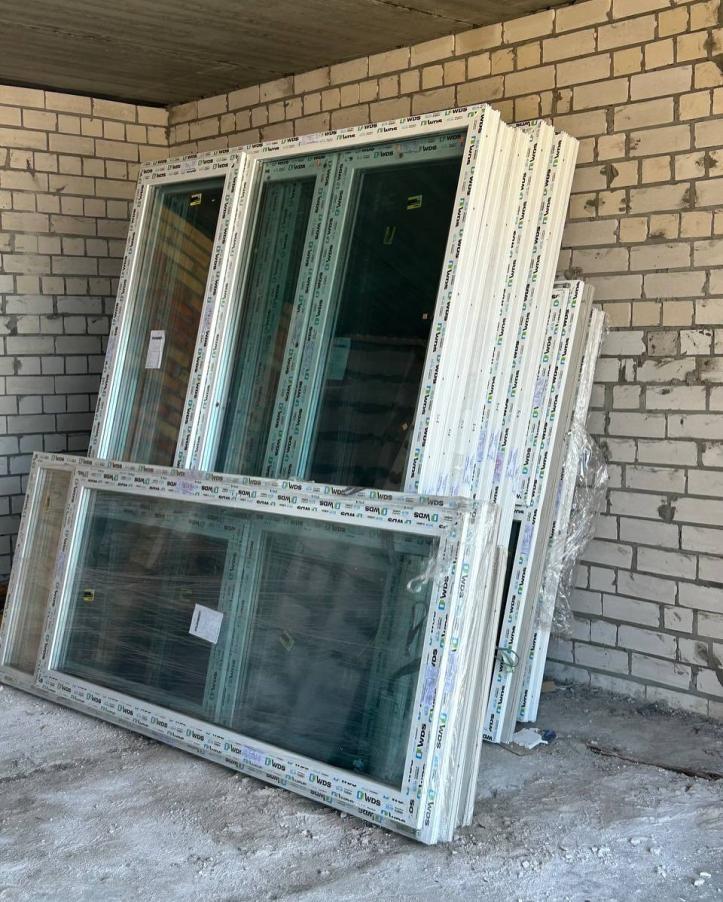

- розпочали встановлення віконних блоків третього поверху.⠀
Паркінг:

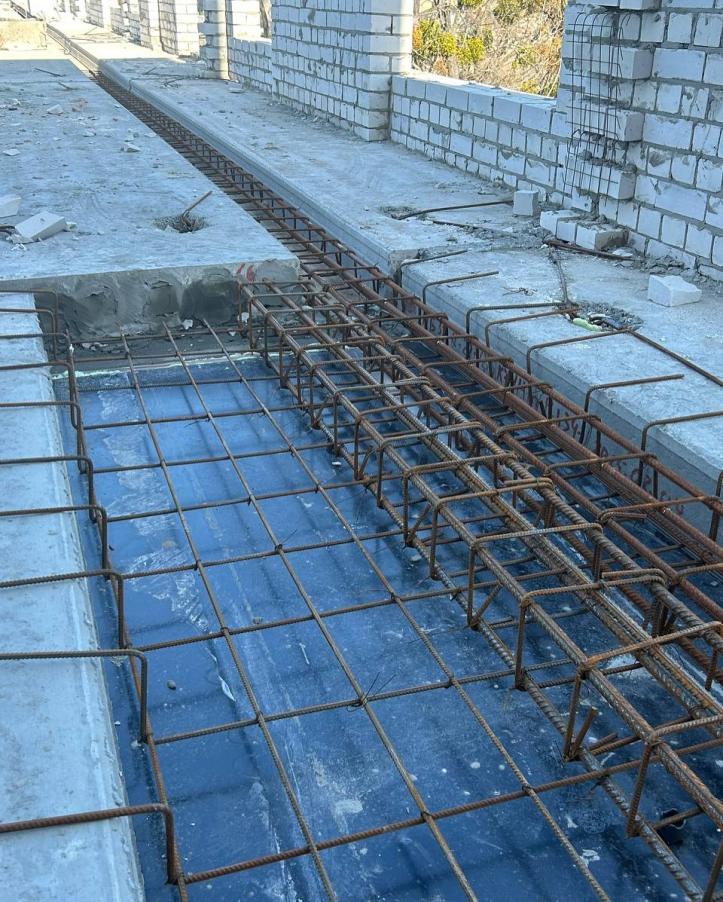

- триває армування плити перекриття підземного рівня паркінгу.
