7 секція:
– завершили перекриття 9-го поверху;
– завершили влаштування перегородок 5-го та 6-го поверхів;
–

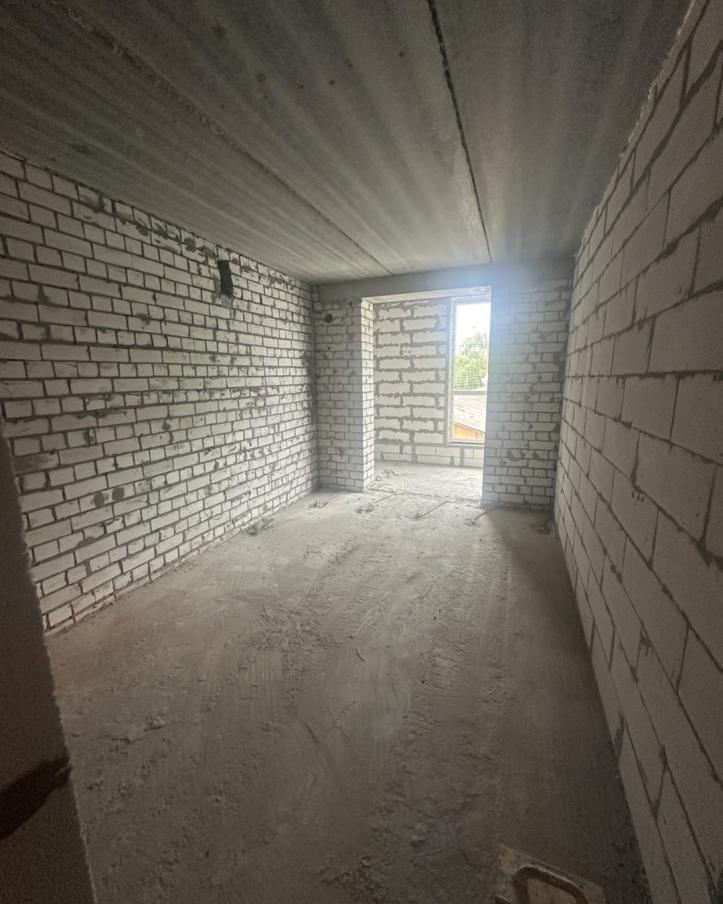

розпочали влаштування перегородок 7-го поверху;

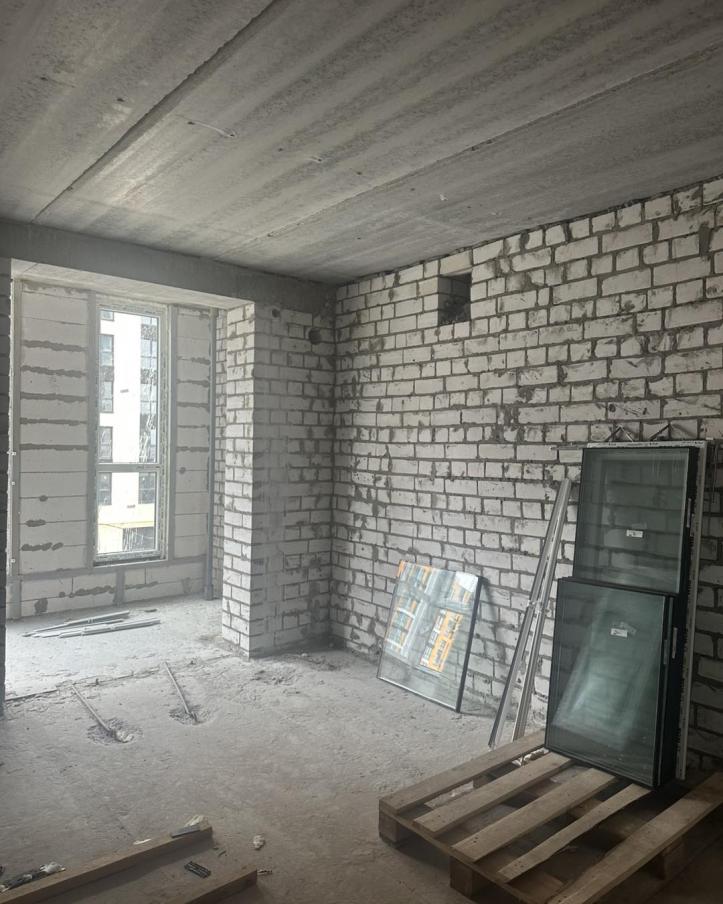

– завершили монтаж вікон та балконів 3-5 поверхів;
– продовжуємо монтаж вікон 6-8 поверхів;
– завершили штукатурні роботи на 2-му та 3-му поверсі та продовжуємо на 4-му;

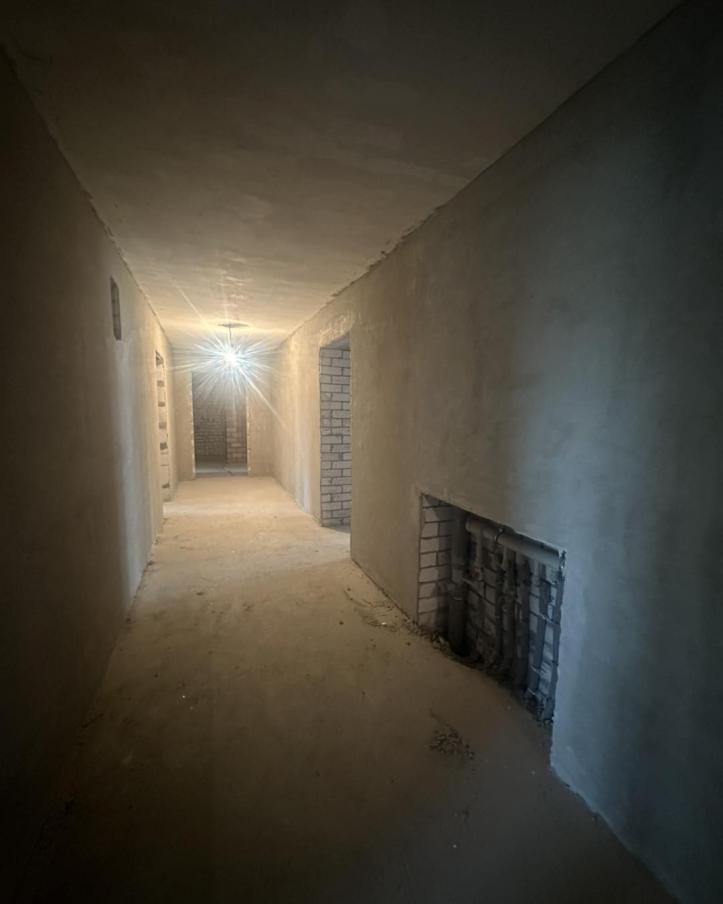

– завершили монтаж електромережі до 8-го поверху;
– завершили розводку труб водопостачання з 2-го по 7-й поверх;
– завершили монтаж стояків каналізації з 2 по 8 поверх;

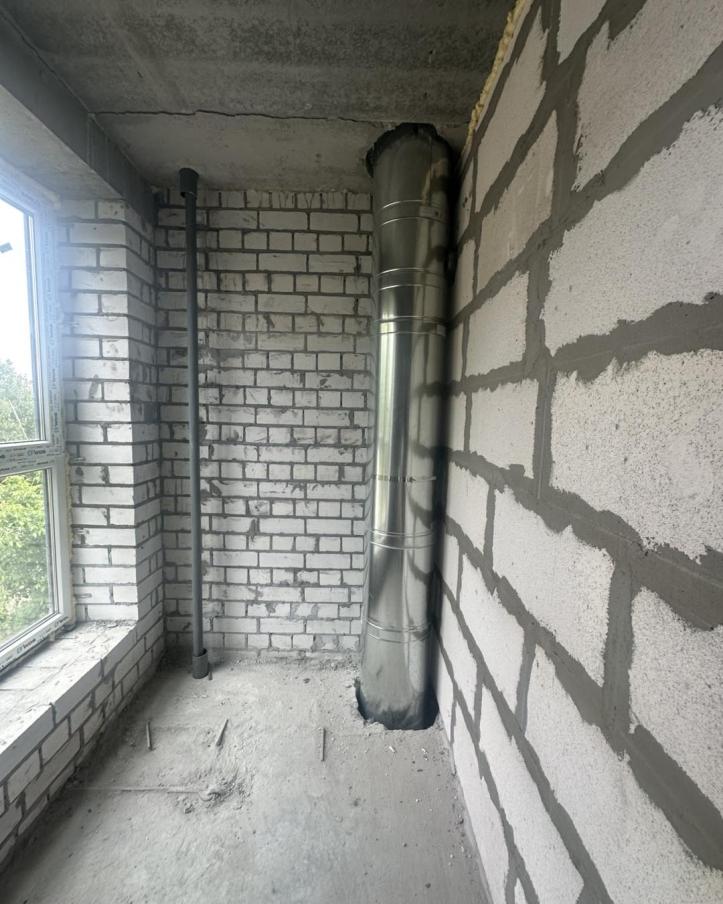

– завершили монтаж труб димовидалення з 2 по 8 поверх;
– завершили встановлення вхідних дверей у квартири на 2 та 3 поверхах.⠀
8 секція:

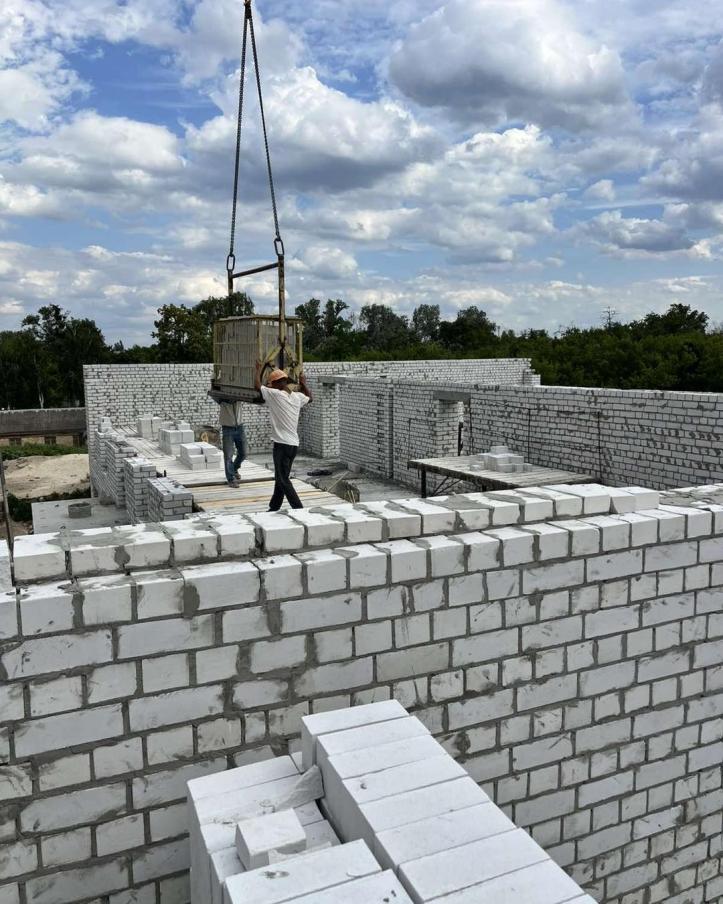

– завершили цегляну кладку і монтаж плит перекриття 2-го поверху;

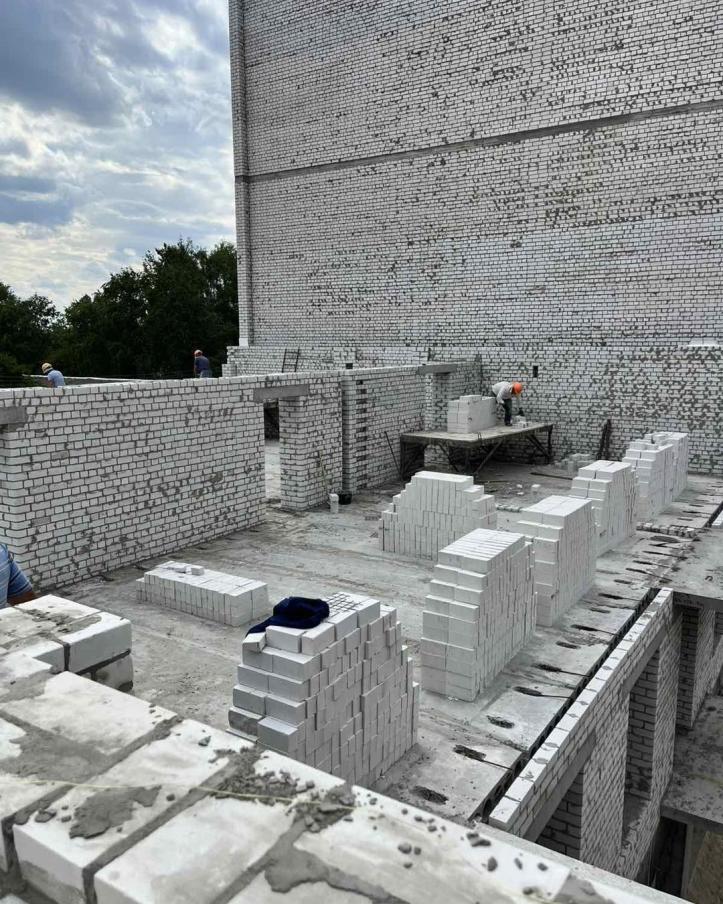

– розпочали цегляну кладку 3-го поверху.
