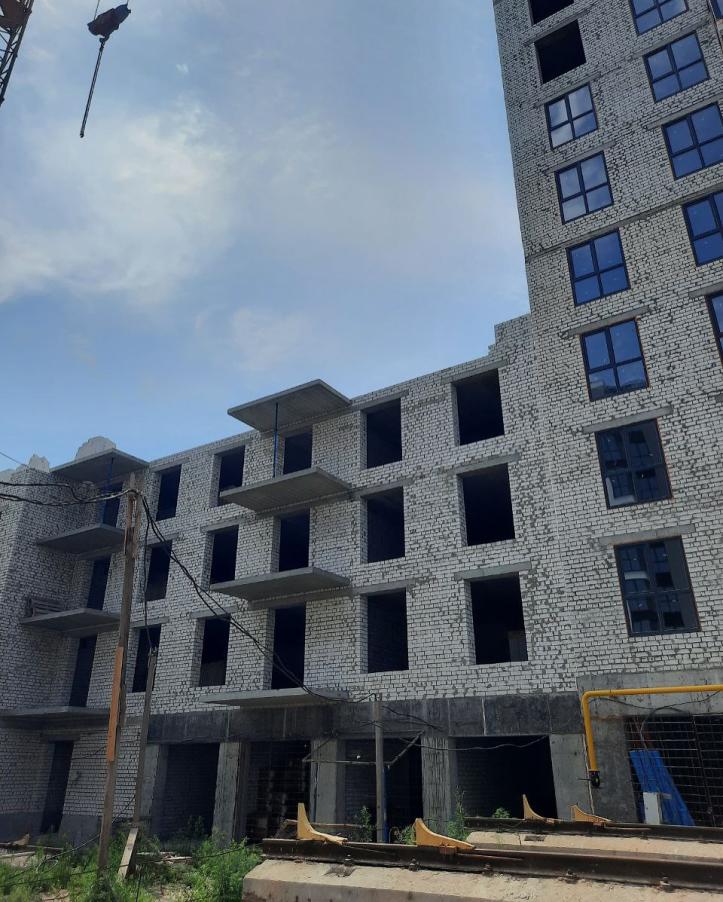

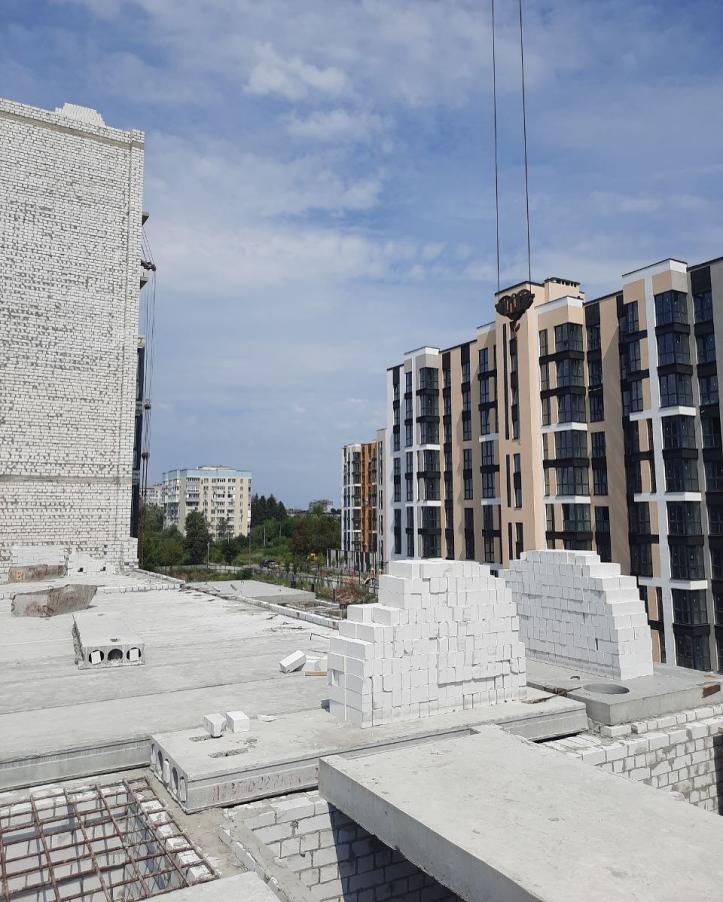

7 секція:
- виконали влаштування перегородок 7-го та 8-го поверхів;

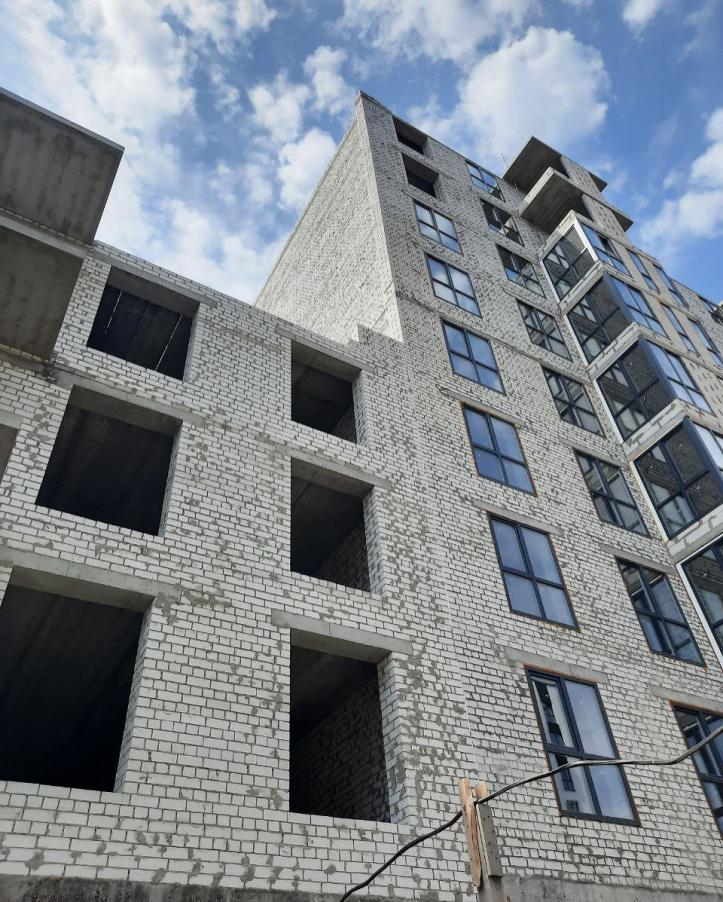

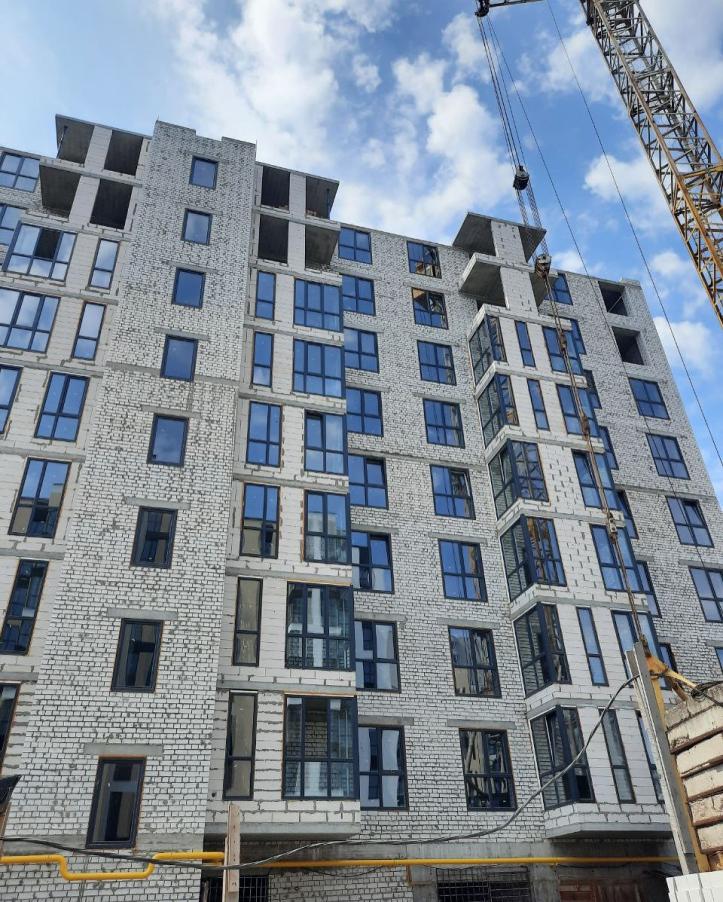

- виконали монтаж вікон та балконів 6-9 поверхів;
-
завершили штукатурні роботи на 4-му поверсі, розпочали на 5-му;

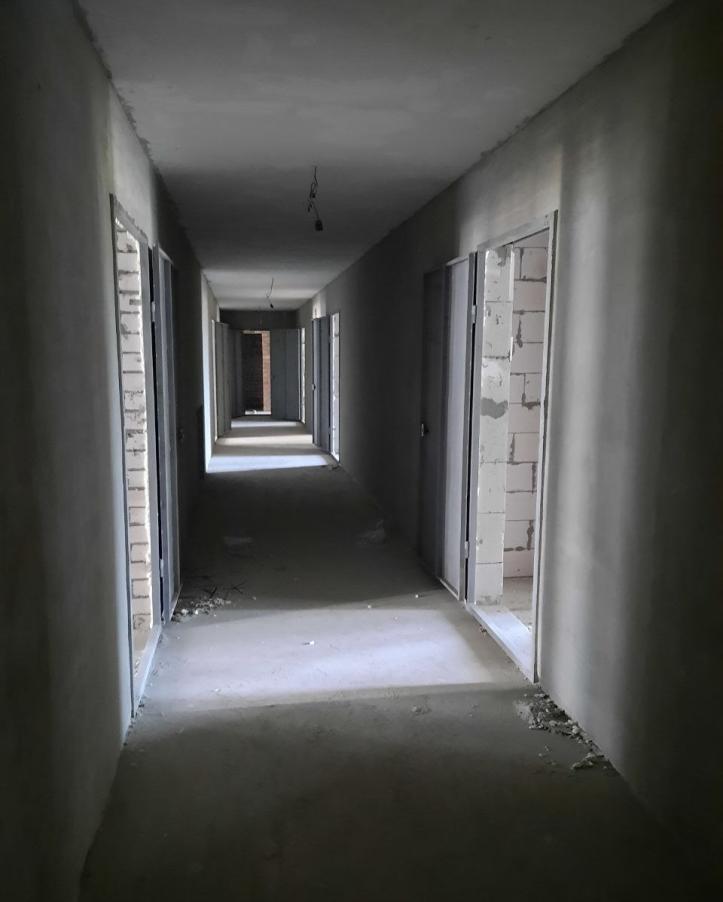

- виконали встановлення вхідних дверей у квартири на 4 поверсі.
8 секція:
- завершили цегляну кладку і монтаж плит перекриття 3-го та 4-го поверху;
- розпочали цегляну кладку 5-го поверху.
