7 секція:
- розпочали влаштування перегородок 10-го поверху;
- завершили штукатурні роботи на 6-му та 7-му поверхах;
- виконали встановлення вхідних дверей у квартири на 6 та 7 поверхах;

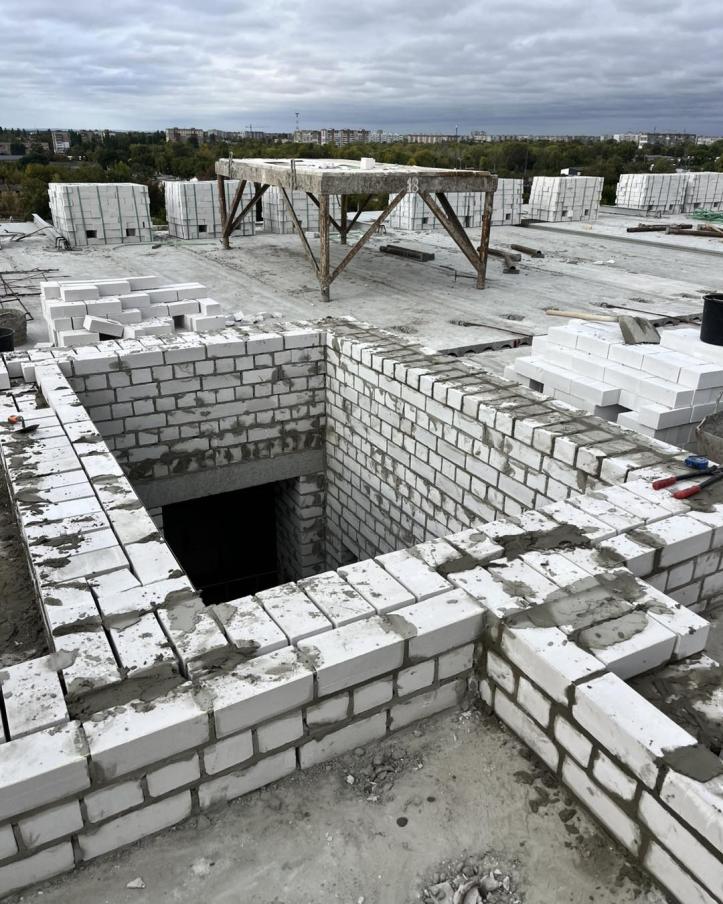

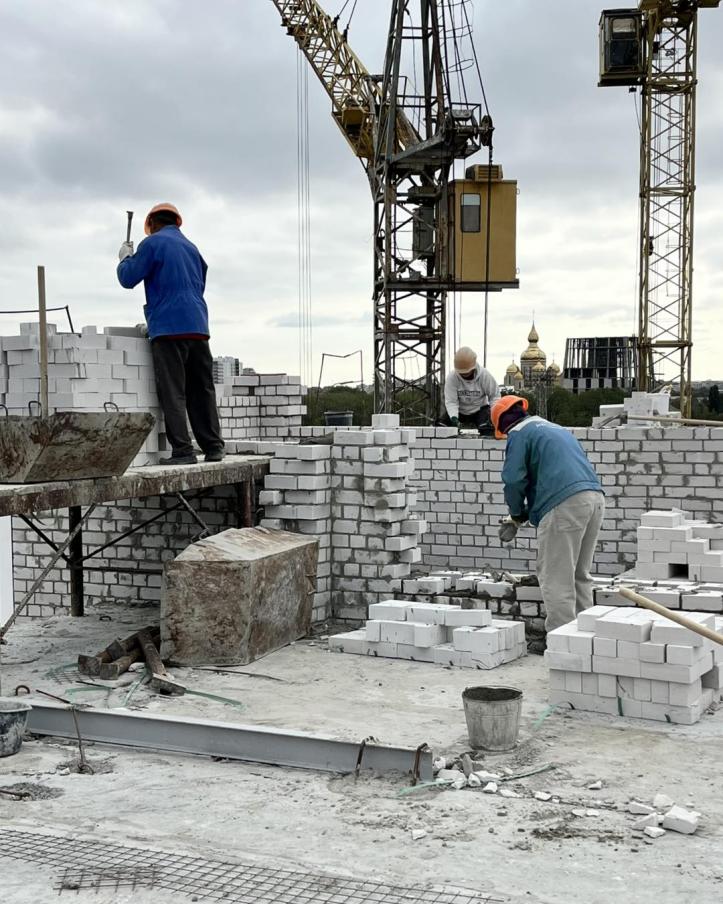

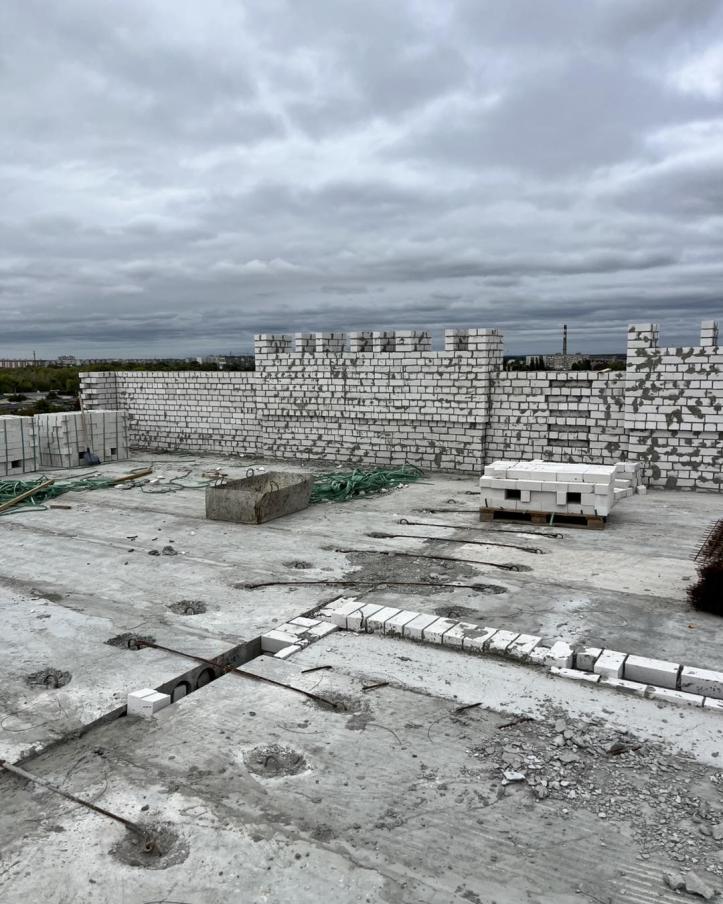

- завершили цегляну кладку 10-го поверху, змонтували перекриття, розпочали цегляну кладку парапетів покрівлі;

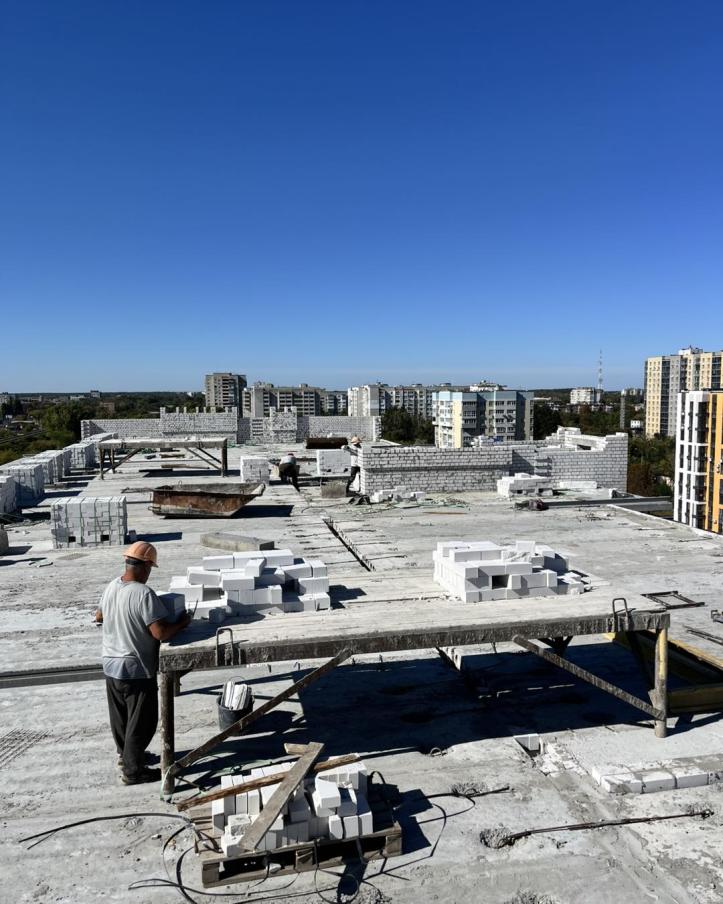

- розпочали монтаж вікон 8-го та 9-го поверхів;
- розпочали монтаж труб димовидалення 10-го поверху;
- завершили стяжку місць загального користування 8-го та 9-го поверхів;

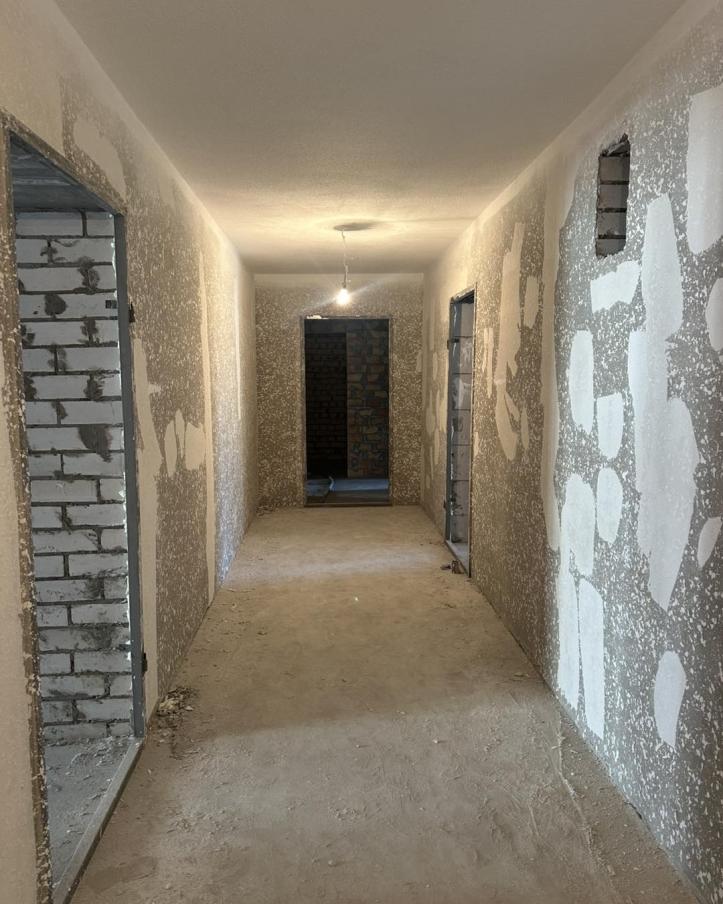

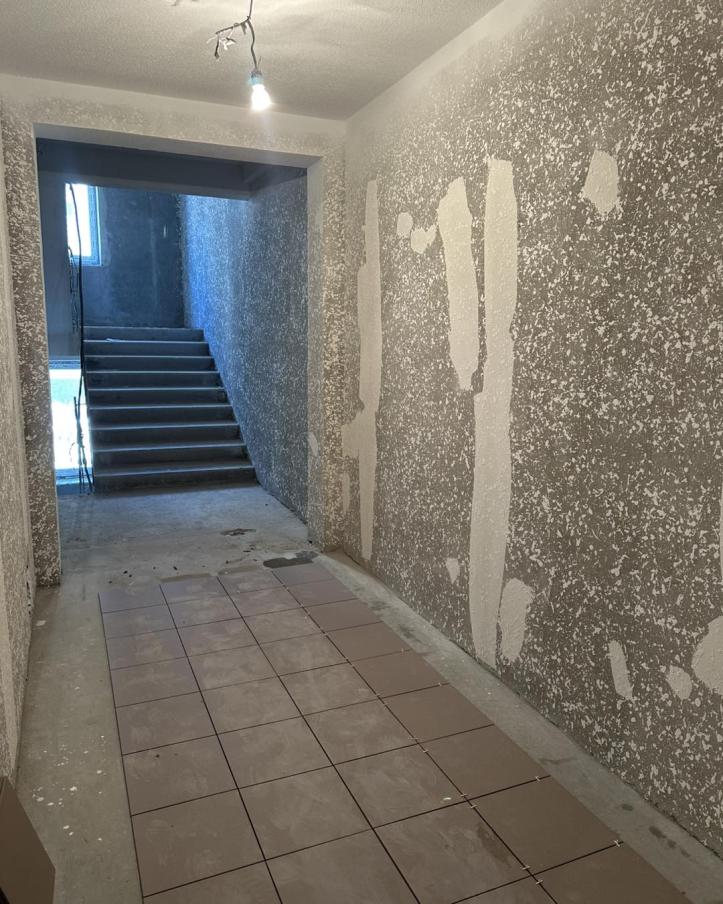

- завершили монтаж керамогранітної плитки коридору 2-го поверху.⠀
8 секція:
- закінчили цегляну кладку 5-го поверху, змонтували плити перекриття та балкони;
- зробили стяжку місць загального користування 2-го та 3-го поверхів;
- завершили розводку труб водопостачання у квартири на 2-му та 3-му поверхах;
- розпочали монтаж труб димовидалення 2-го і 3-го поверхів.
