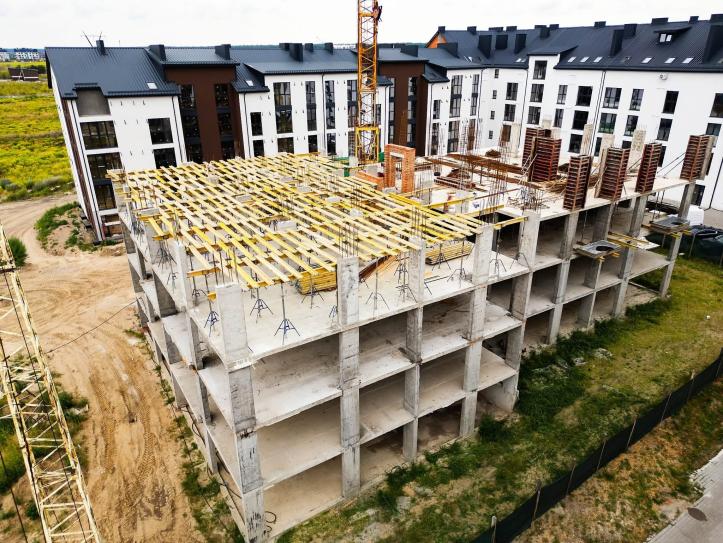

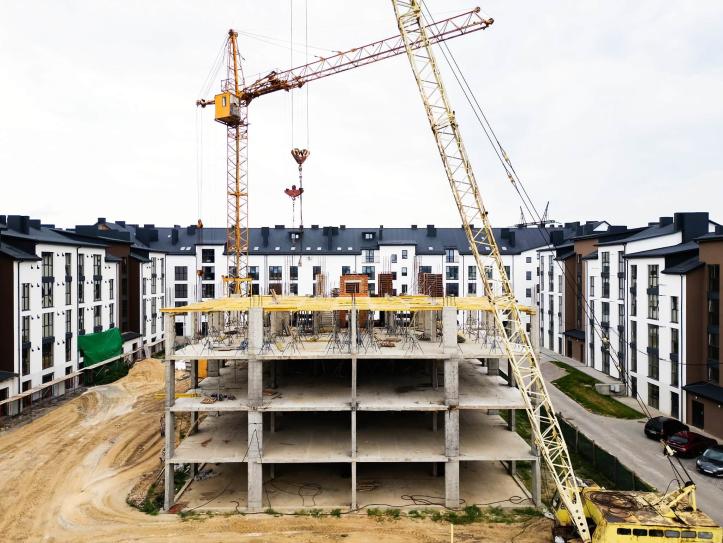

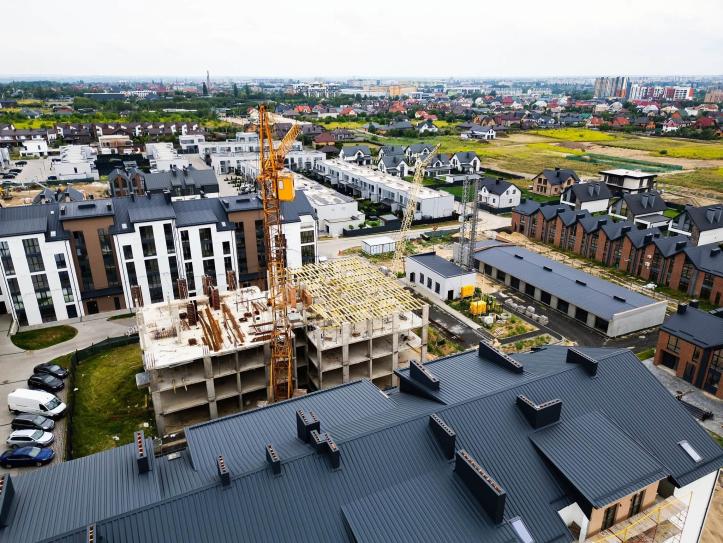

6 підʼїзд:
•залили плиту перекриття 4 поверху (верхня та нижня частина підʼїзду)
•залили колони 4 поверху (верхня частина підʼїзду)
7 та 8 підʼїзди:

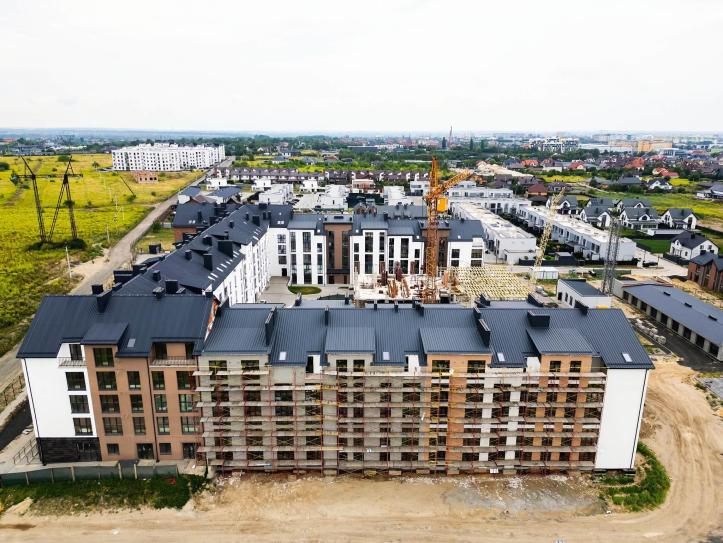

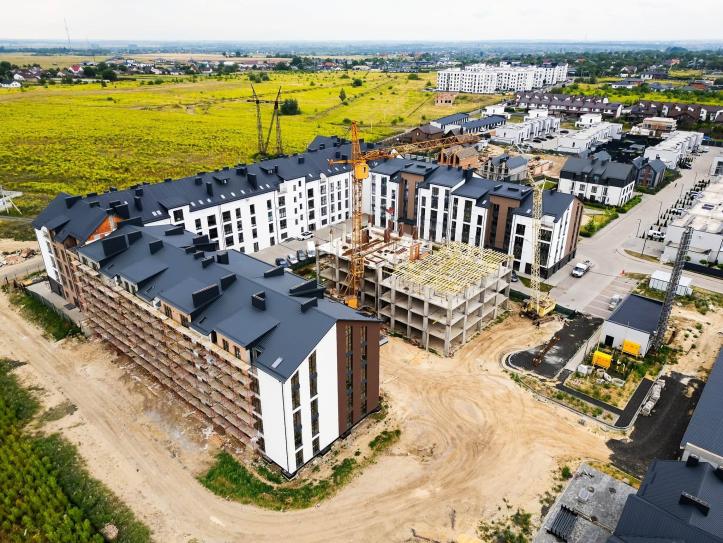

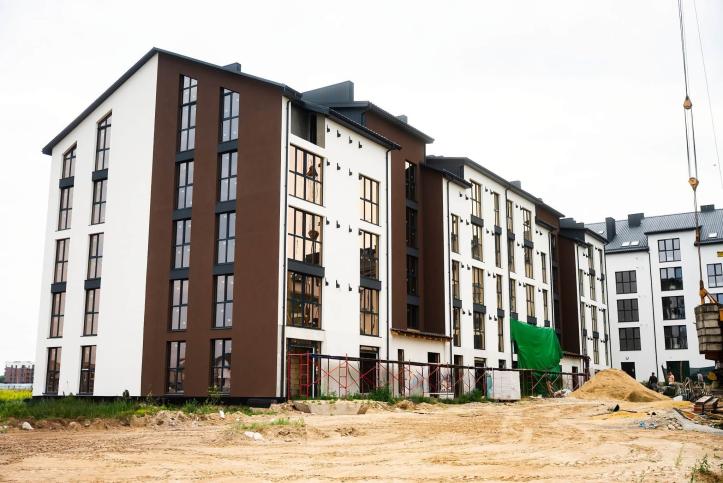

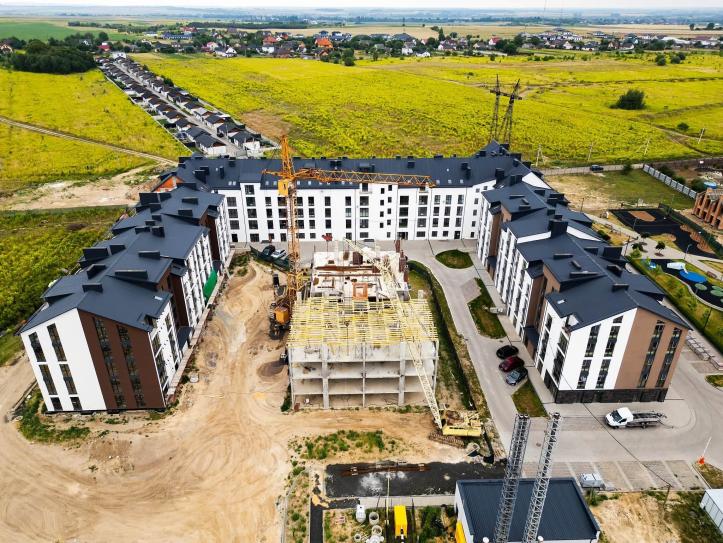

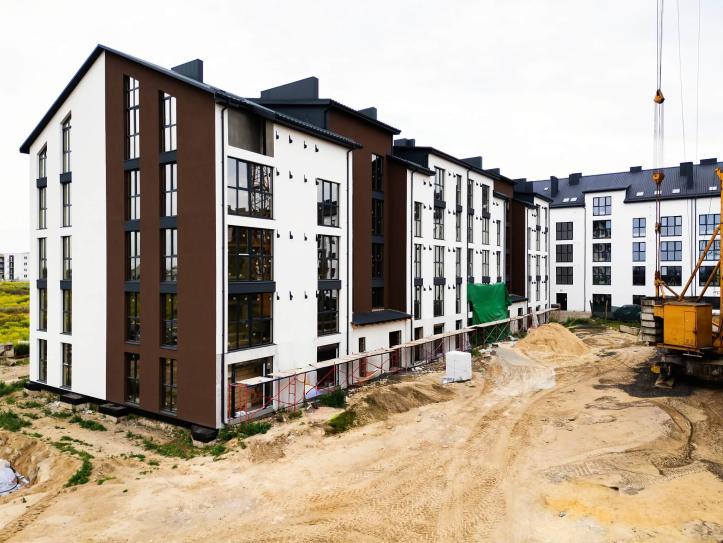

•продовжуємо процес облаштування фасаду (75% готовності)
•встановили вікна на 100%
•облаштовуємо водостічну систему (70% готовності)
8 підʼїзд:
•виконали роботи з прокладання електрики
•виконали нанесення цементно-піщаноїштукатурки на стіни у підʼїзді та квартирах (1 та 2 поверх)
