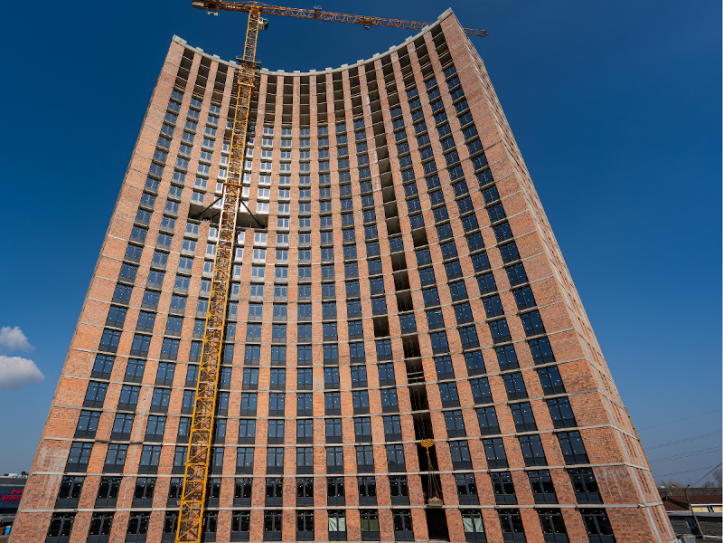

Будинок:
• На 100% виконано роботи монтажу та тестуванню систем спринклерного пожежогасіння у підвалі

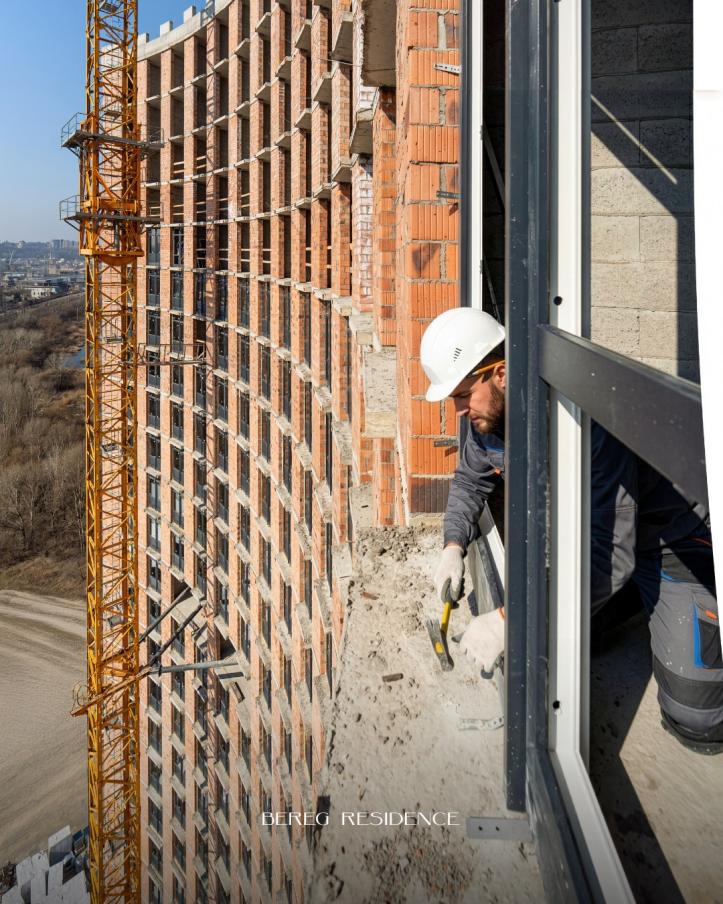

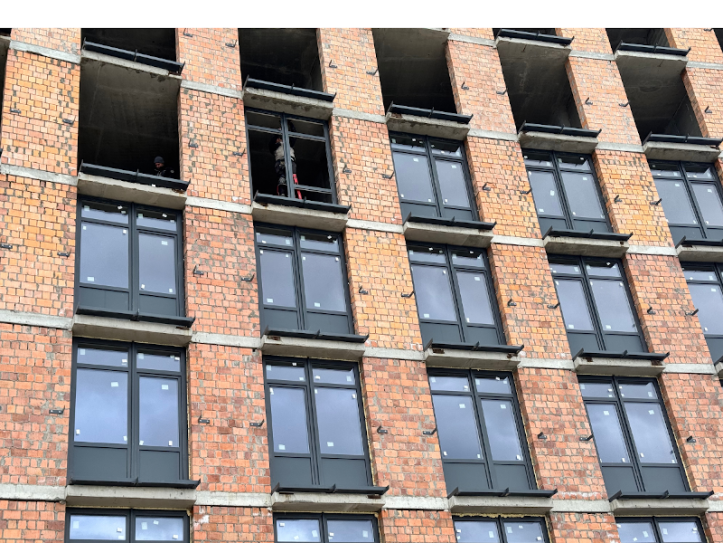

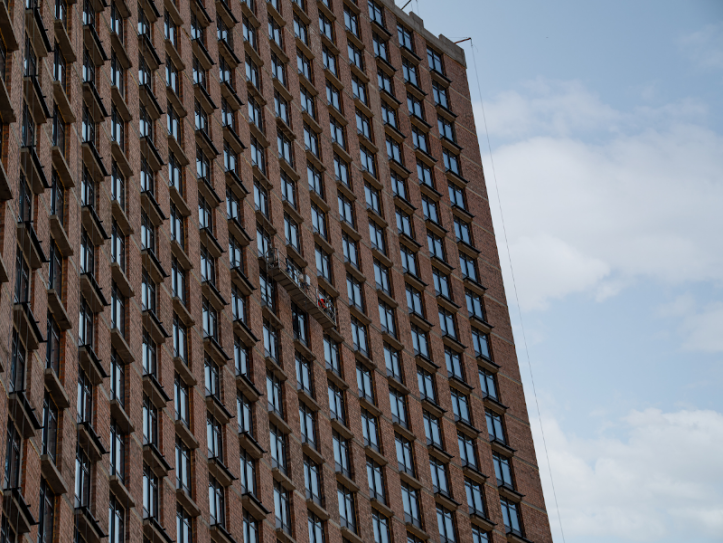

• На 95% виконано скління вікон (Південна сторона)

• На 95% виконані роботи з кладки цегли стін на 1-му поверсі
• На 80% виконано монтаж елементів нарощування балконів (Західна сторона)
• На 60% виконані роботі з утеплення вентиляційни шахт на покрівлі
• На 55% виконані роботи по влаштуванню блискавкозахисту
• На 50% виконано монтаж елементів нарощування балконів (Східна сторона)
• На 11% виконано скління вікон (Східна сторона)

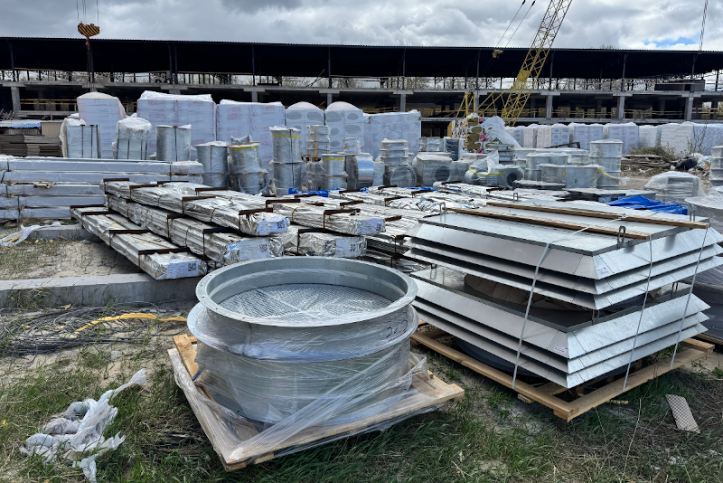

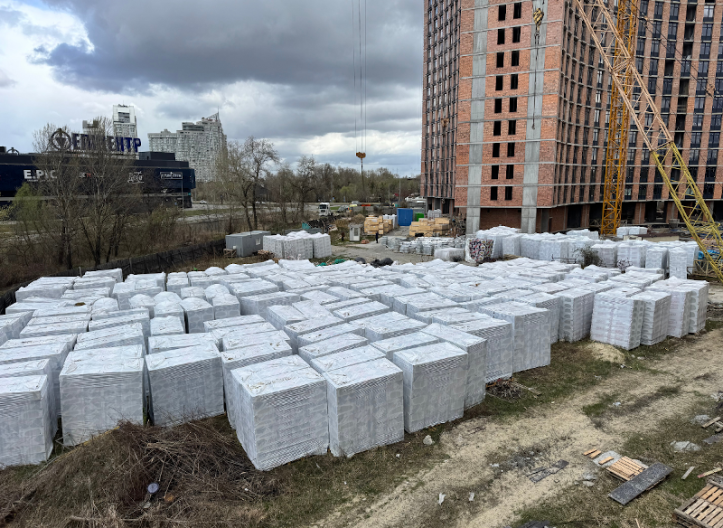

• Розпочаті підготовчі роботи з улаштування мокрого та вентильованого фасаду
Паркінг:
• На 100% виконано кладка стін та перегородок приміщень 1-го поверху
• На 100% змонтовано магістральні трубопроводи на 1-му поверсі
• На 80% виконано влаштування підлоги на 1-му поверсі
• На 35% виконано роботи зі зливної каналізації
