Кільце С
С3
Виконали моноліт 6-7-8го поверхів
Виконуємо вертикал 9го поверху
С4

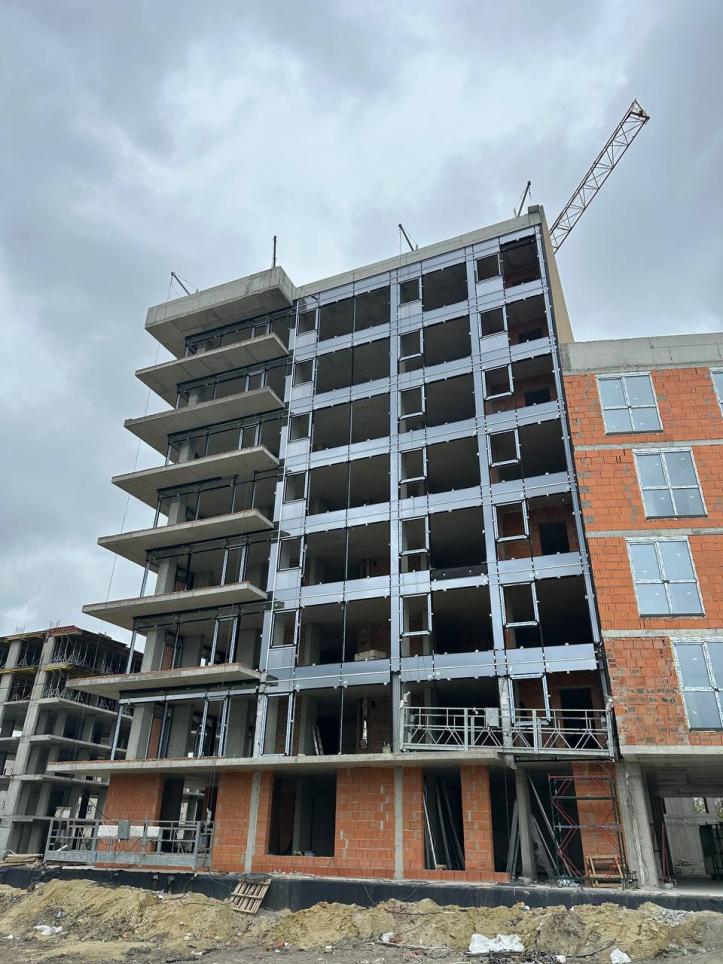

Розпочали влаштування склопакетів світлопрозорих конструкцій (алюмінієві вітражі)
Завершили оздоблення вентиляційних коменів на даху
С5
Виконали утеплення вентиляційних коменів на даху
Виконали кладку міжкімнатних перегородок 3 та 5 поверхів
Завершили роботи по утепленню та влаштуванню цементно-піщаної стяжки на даху
Розпочали підготовку до гідроізоляції даху
Розпочали роботи по влаштуванню фасаду

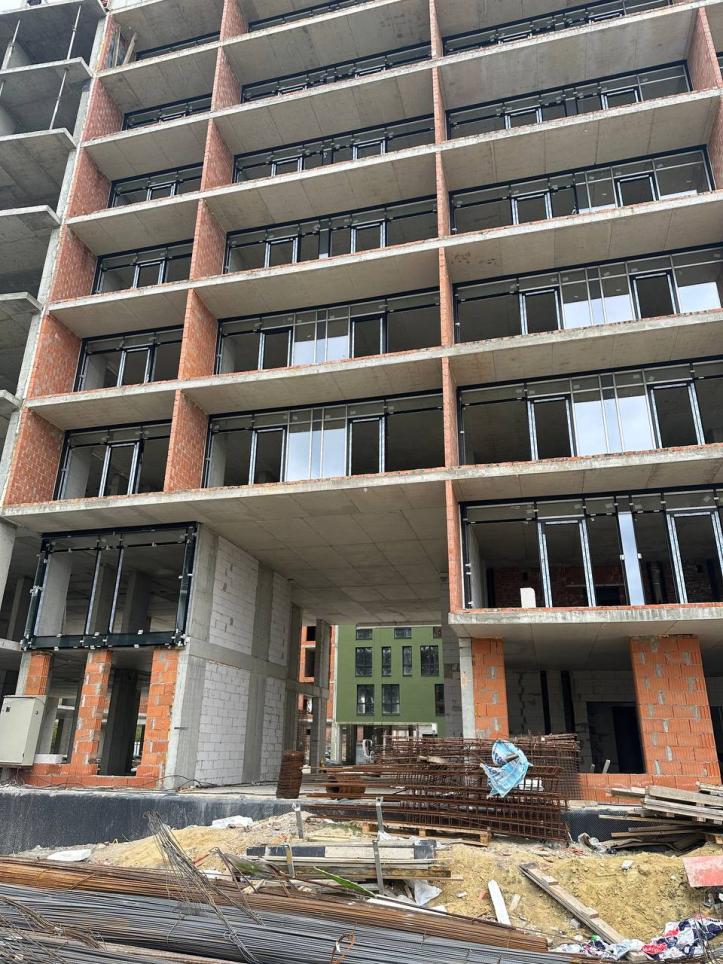

Завершили роботи по влаштуванню вікон
С6
Завершуємо кладку міжкімнатних перегородок з 3го по 6й поверх
Завершили роботи по влаштуванню парапетів та накривок шахт коменів
С1
Завершуємо кладку внутрішніх стін 5-6 поверхів
Виконали підготовчі роботи по ліфтовій шахті (для передачі під монтаж обладнання)
Розпочинаємо роботи по утепленню даху
Кільце Д
Д5
Завершили моноліт 3-4-5 поверху
Влаштовуємо плиту перекриття 6 го поверху
Завершили роботи по влаштуванню вертикальної гідроізоляції стін
