У вересні команда продовжила кладку стін, фасадні та внутрішні оздоблювальні роботи, монтаж вікон і ліфтів, а також прокладання інженерних мереж.

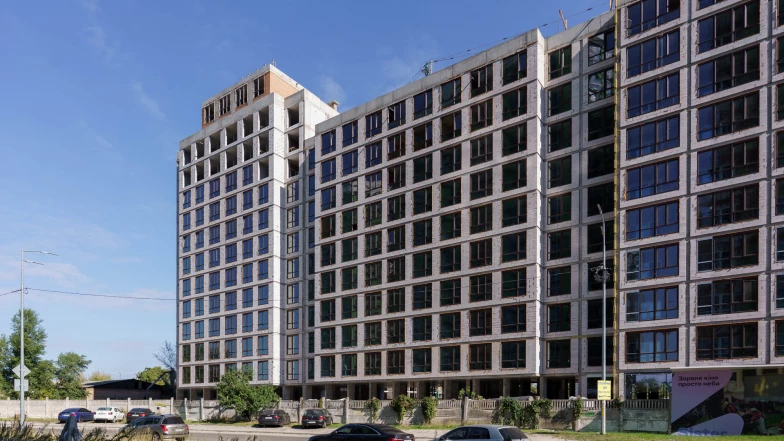

У секції 1.1 на десятому, одинадцятому та дванадцятому поверхах триває кладка стін. Покрівлю вже облаштовано, вікна встановлено до дев’ятого поверху, ліфти змонтовано. Розпочато штукатурні роботи в місцях загального користування. Також триває прокладання стояків опалення та водопостачання.
У секції 1.2 завершено заливання стяжки. На десятому поверсі тривають штукатурні роботи, виконується монтаж ліфта та прокладання стояків опалення і водопостачання. На першому поверсі триває кладка стін.

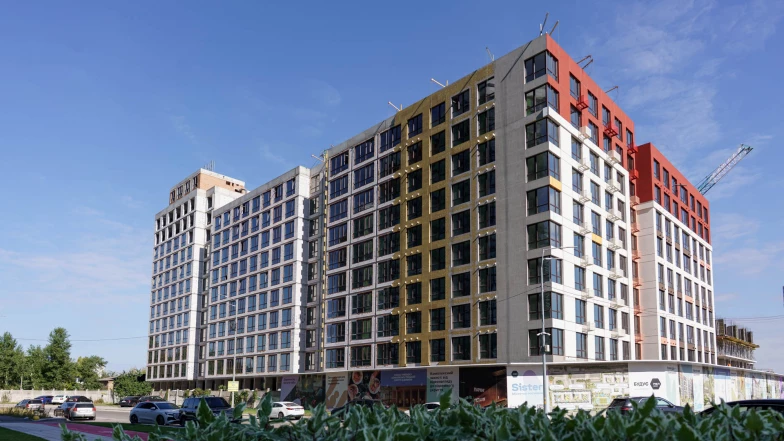

У секції 1.3 на п’ятому та шостому поверхах виконується укладання плитки на підлогу, тривають фасадні роботи. Прокладання стояків опалення завершено. На першому поверсі встановлюють вікна. Також триває монтаж дверей до квартир і в місцях загального користування.

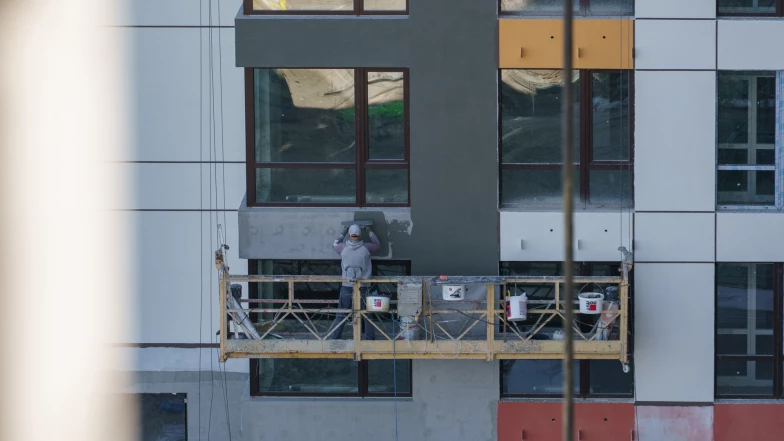

У секції 1.4 завершуються фасадні роботи та монтаж кошиків для кондиціонерів. У місцях загального користування виконується чистове оздоблення: укладання плитки на підлогу, фарбування стін і монтаж стелі «грильято».

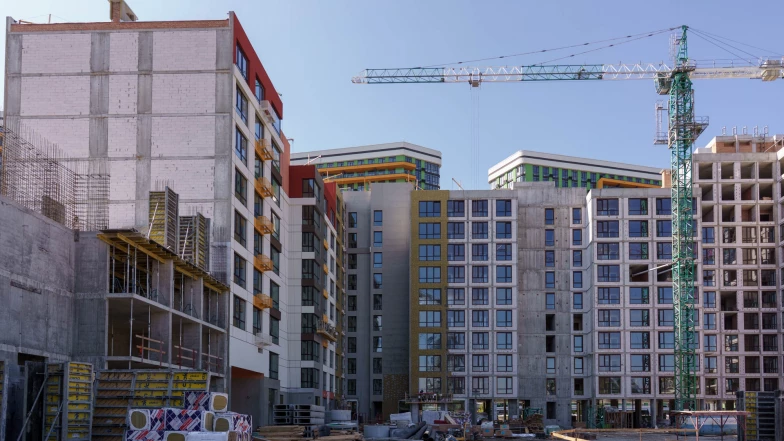

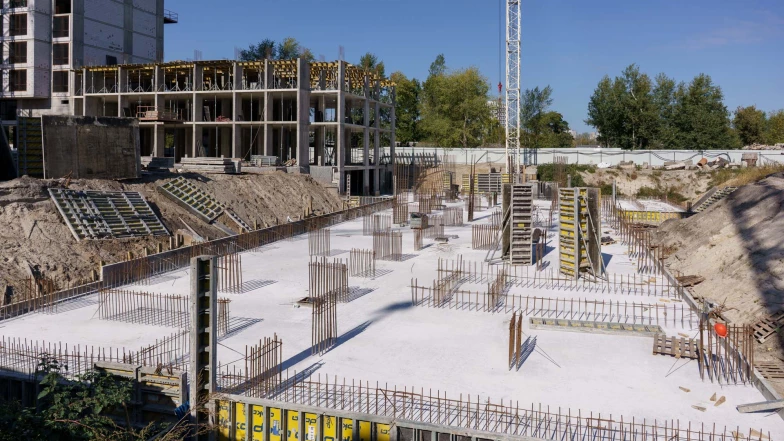

У секції 2.1 завершено влаштування фундаменту та триває зведення вертикальних елементів підвального поверху.
У секції 2.2 триває влаштування вертикальних елементів третього поверху.
У секції 3.1 залито плиту перекриття над другим поверхом.
