1-3 секції:
Викопаний котлован - 100%
Залита підбетонка - 100%
Роствірок виконаний - 100%
Монтаж блоків ФБС - 100%
Монтаж опалубки першого армо-поясу - 100%
Трамбування та підготовка підлоги цоколя до армування - 100%
Заливка чорнової підлоги - 100%
Монтаж опалубки верхнього поясу та заливка бетону - 100%
Перегородки технічних приміщень - 100%

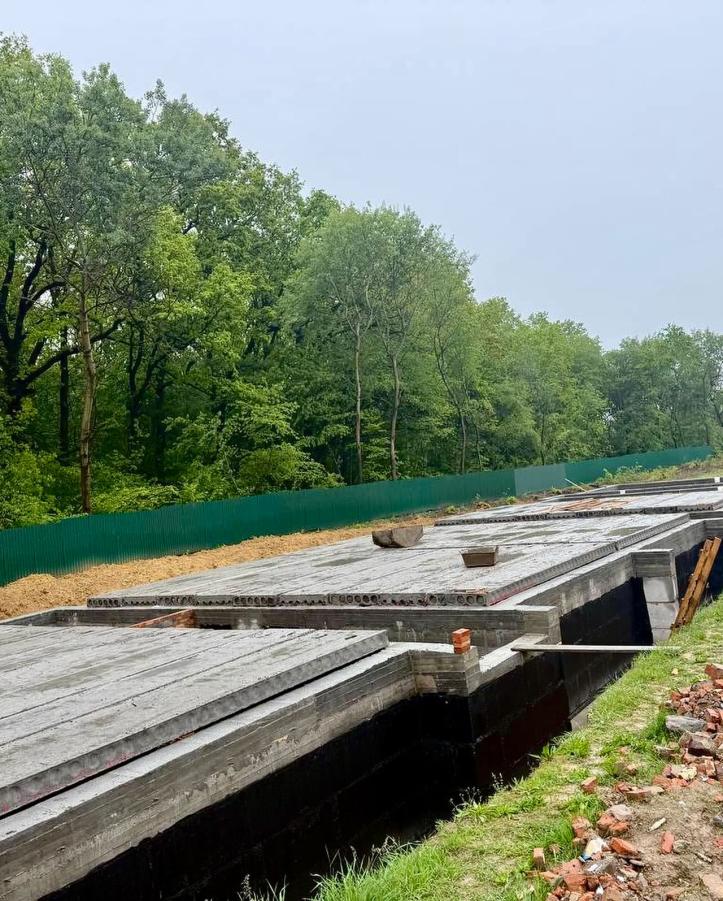

Перекриття плитами ПК цокольного поверху - 100%
Цегляна кладка 1 поверху - 90%
Монтаж балконних плит - 100%
Перекриття плитами ПК 1 житлового поверху - 30%
Міжквартирні перегородки - 25%
4-6 секції:
Викопаний котлован - 100%
Підготовка до заливки підбетонки - 100%
Роствірок - 100%
Заливка чорнової підлоги - 100%
Монтаж блоків ФБС - 100%
Монтаж опалубки першого армо-поясу - 100%
Монтаж опалубки верхнього поясу та заливка бетону - 100%
Перегородки технічних приміщень - 100%
Перекриття плитами ПК цокольного поверху — 60%
Комерційні приміщення (фасад):
Планування ґрунта - 100%
Влаштування огорожі по периметру - 100%
