Блоки 1 та 2 (Секції 1, 2 та 3)

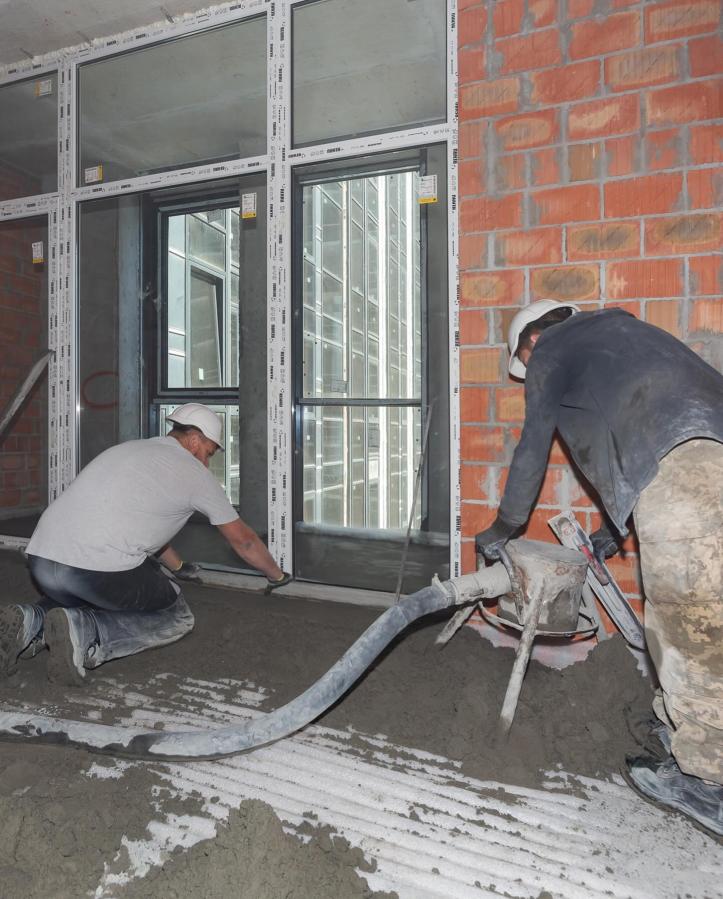

Стартували роботи з оздоблення місць загального користування: виконуються штукатурні роботи. Проводяться роботи з влаштування цементної стяжки на типових поверхах та в місцях загального користування. Виконуються роботи з утеплення фасадів.
Блок 3 (Секція 4)

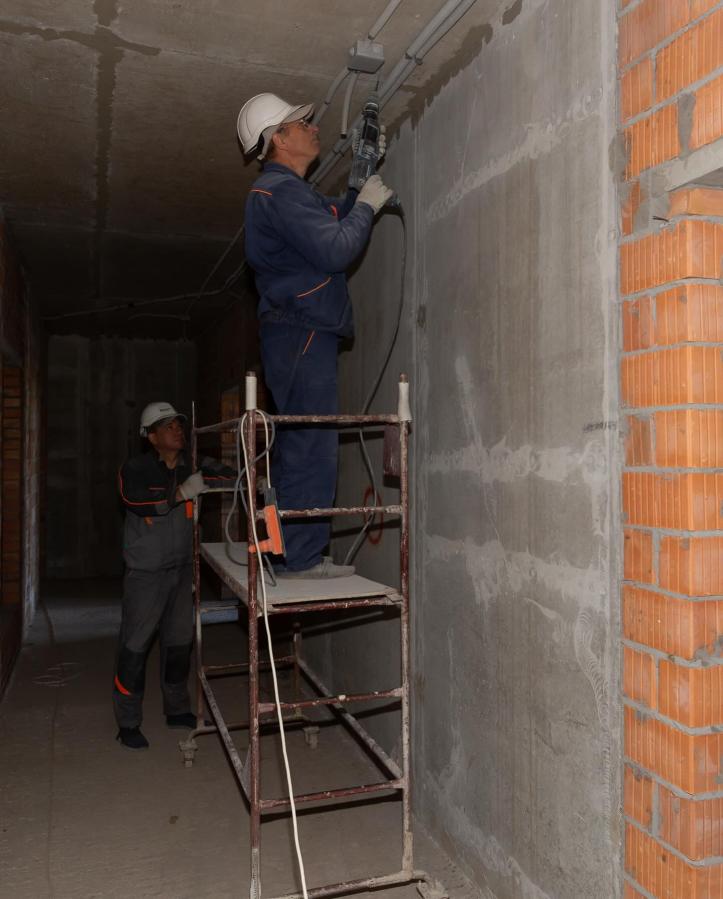

Проводяться роботи з прокладання кабельної електротехнічної продукції по стоякам холодних переходів та сходових клітин.
Блок 4 (Секція 5)

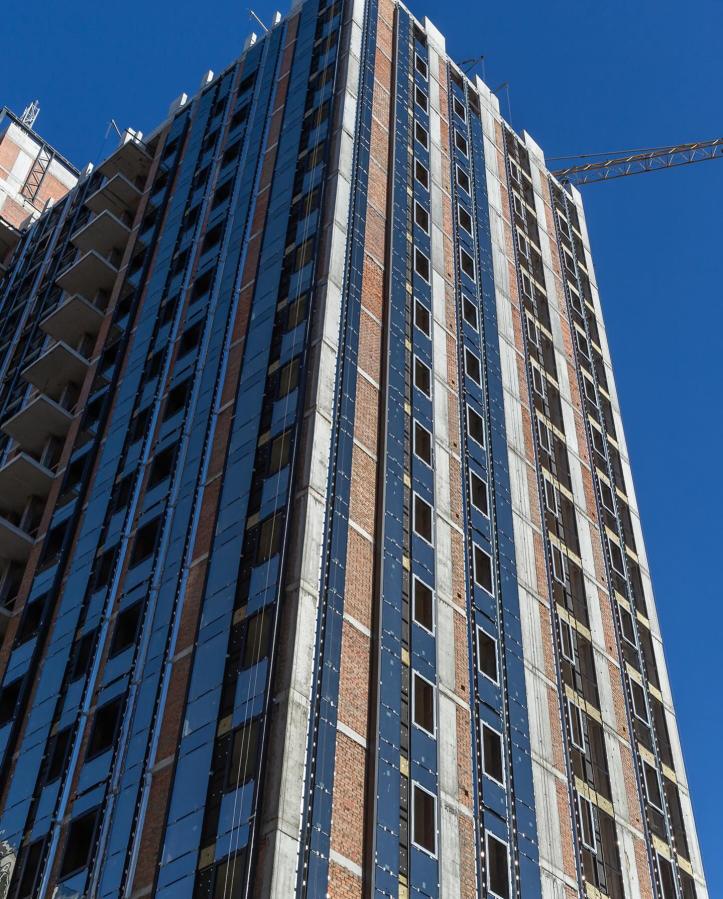

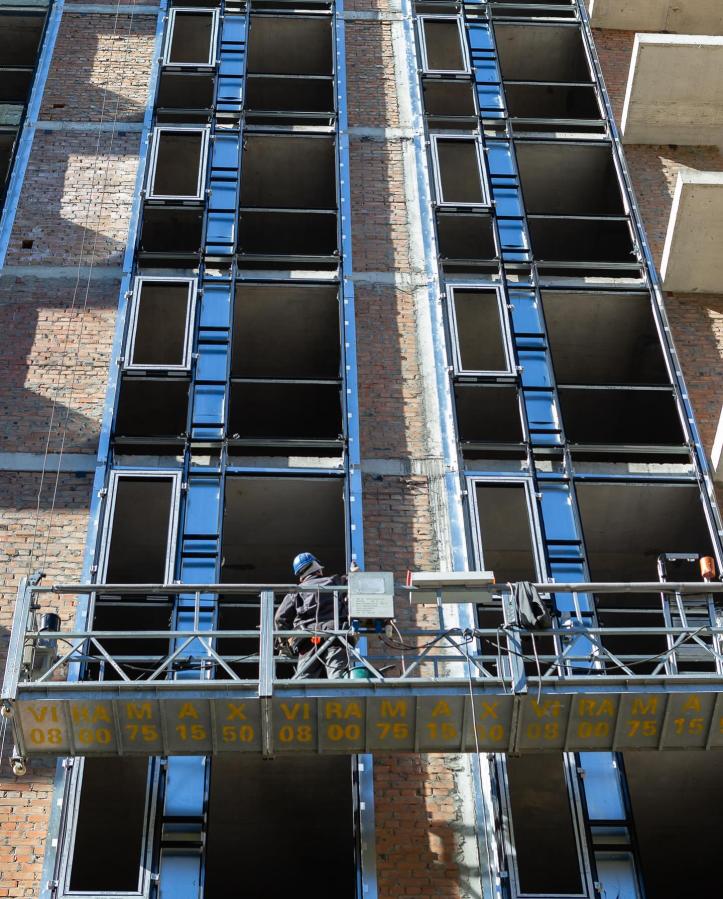

Триває монтаж світлопрозорих алюмінієвих конструкцій (виконання — 45%). Проводяться роботи з прокладання кабельної електротехнічної продукції по стоякам холодних переходів та сходових клітин.
Паркінг
Триває влаштування гідроізоляції верхньої плити паркінгу (виконання — 75%). Триває монтаж трубних магістралей з влаштування дощової каналізації.
Загальний звіт без поділу на секції

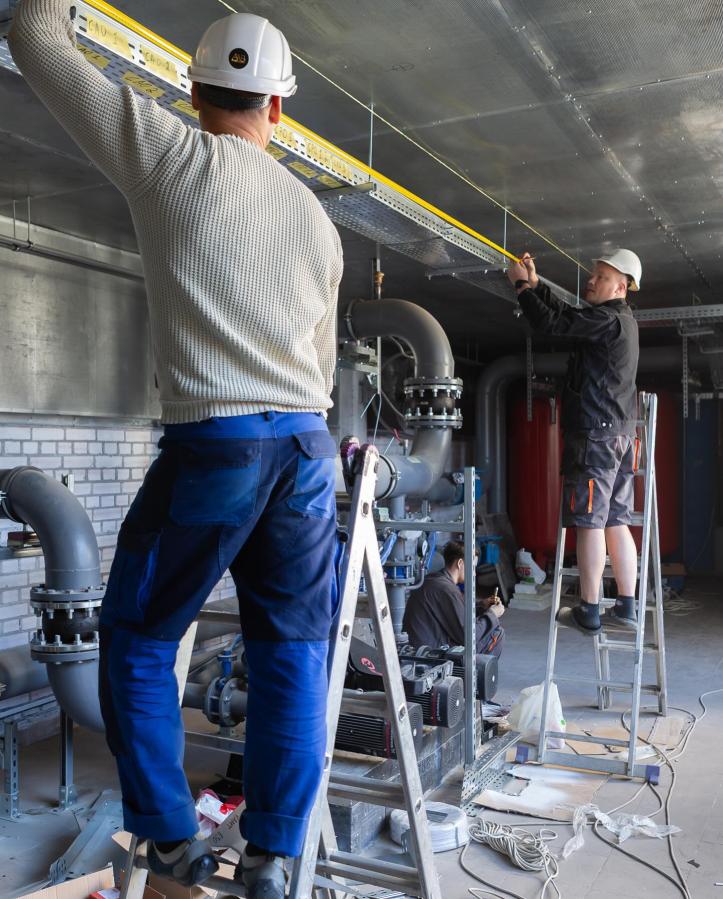

Завершене виконання під’єднання зовнішніх інженерних мереж водопостачання, водовідведення та газопостачання до міських комунікацій.
