Хід будівництва ЖК "PERFECT LIFE"
ЖК PERFECT LIFE
20.08.2025
Хід будівництва ЖК "PERFECT LIFE"
2, 3, 4 секції:
Проведено клінінг;
Зроблено розмітку в паркінгу.

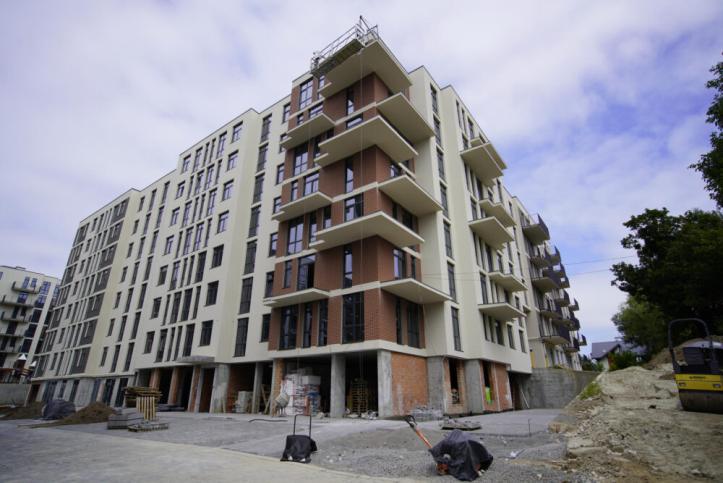

6 секція:
Монтується лиштва на квартирні двері;

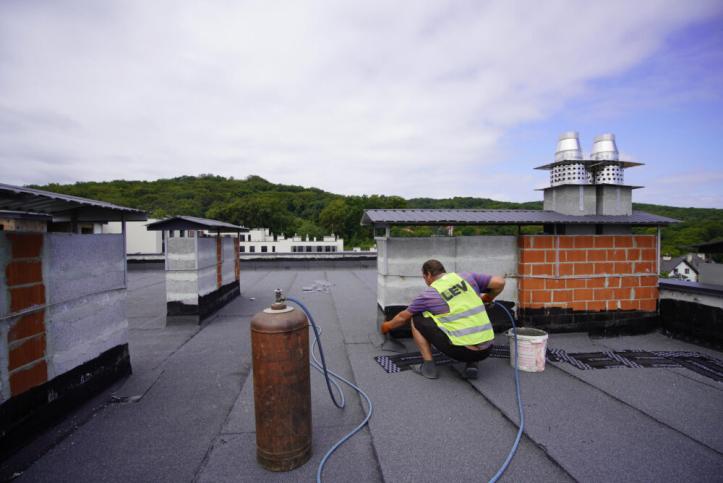

Виконується пайка другого шару руберойду на покрівлі.
7 секція:
Виконано другий шар руберойду на покрівлі;
Триває утеплення вентиляційних каналів на даху.
8 секція:
Тривають штукатурні роботи;
Змонтовано парапети на даху та капельники на балконах;
Розпочато монтаж огороджень на балконах;
Виконано утеплення вентиляційних каналів на даху.
9 секція:
Монтується лиштва на квартирні двері;
Утеплено вентиляційні канали на даху;

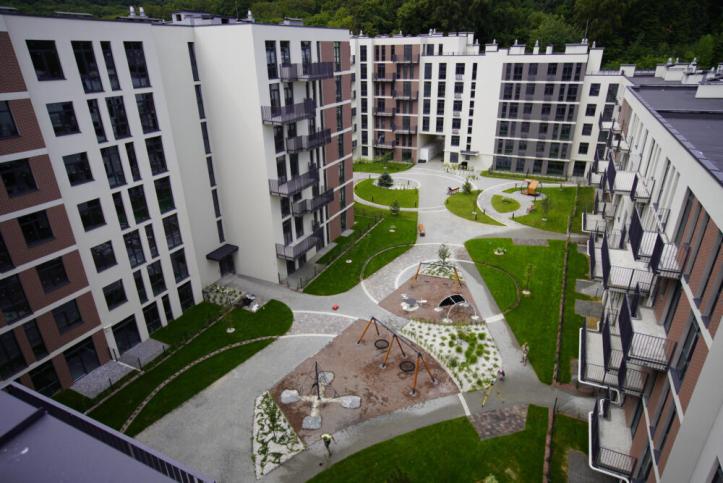

Триває опорядження благоустрою з зовнішньої сторони під’їзду;

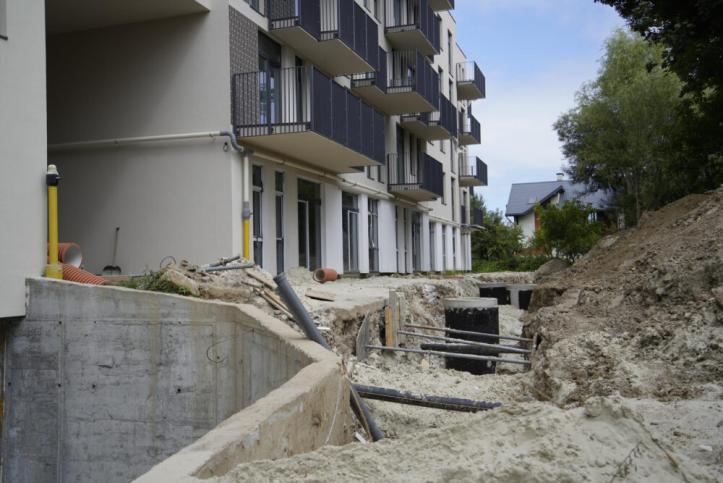

Розпочато озеленення з зовнішньої сторони під’їзду.
Загальні роботи:

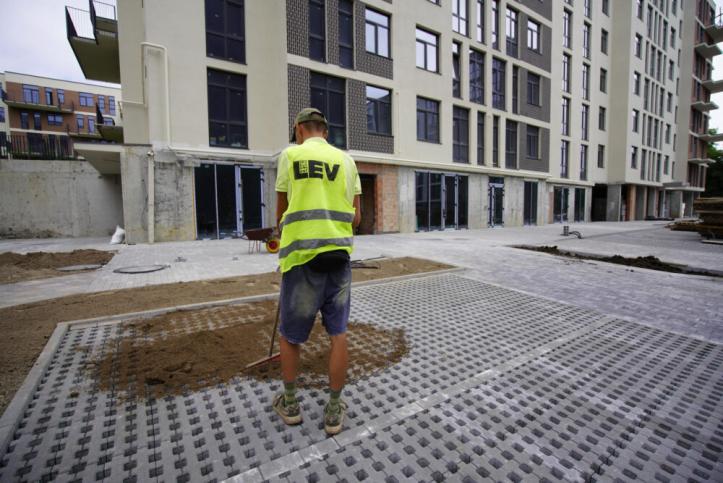

Розпочато роботи по влаштуванню бруківки від відділу продажу до ЖК.
