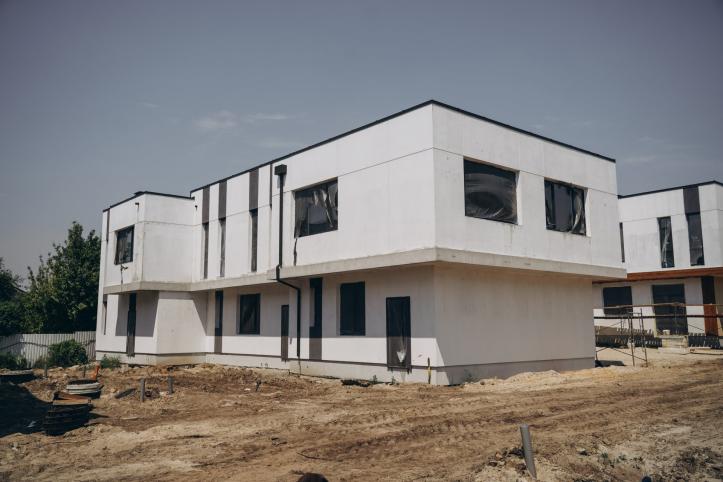

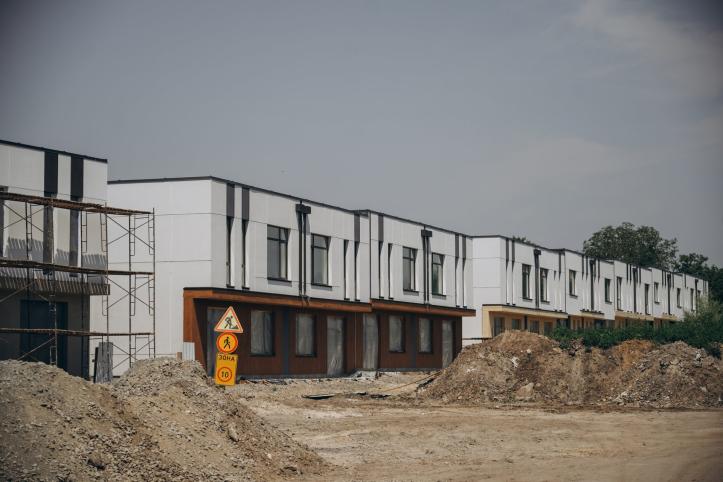

1. Улаштування покрівлі буд. 11 — завершення підготовчих робіт, початок основних покрівельних робіт.
2. Теплоізоляція та утеплення фасадів буд. 10, 11 — продовження робіт.
3. Монтаж вікон буд. 10, 11 — завершення. Початок монтажу вікон по наступних будинках.

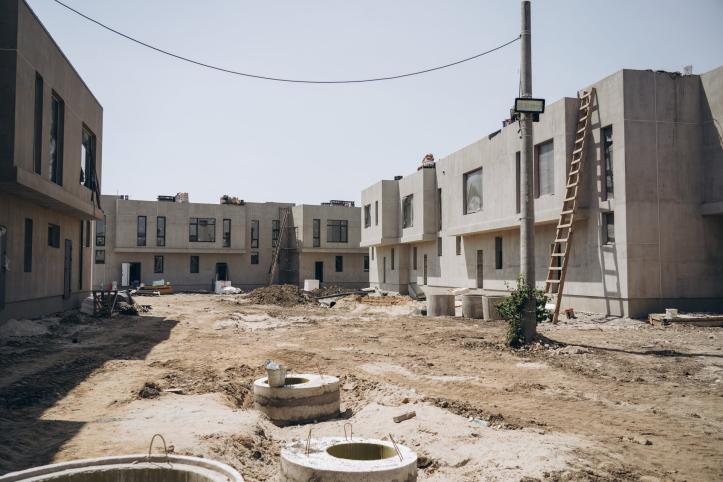

4. Продовження робіт по водопостачанню та каналізації — підключення чергових ділянок мережі.

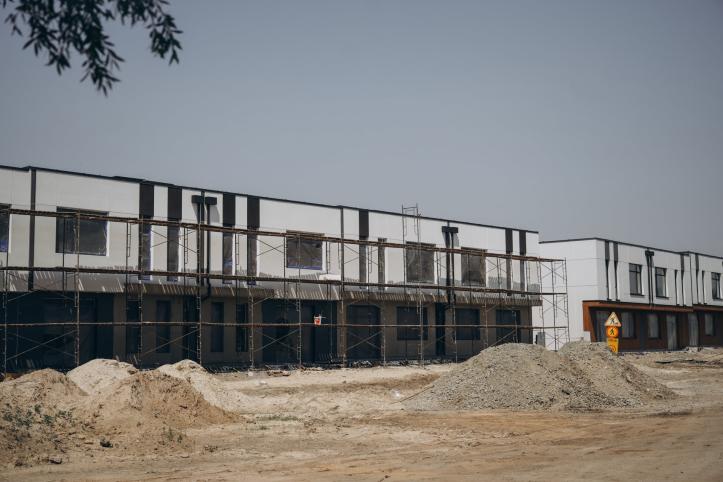

5. Демонтаж лісів по буд. 10 (після завершення фасадних робіт), продовження використання лісів по буд. 11.

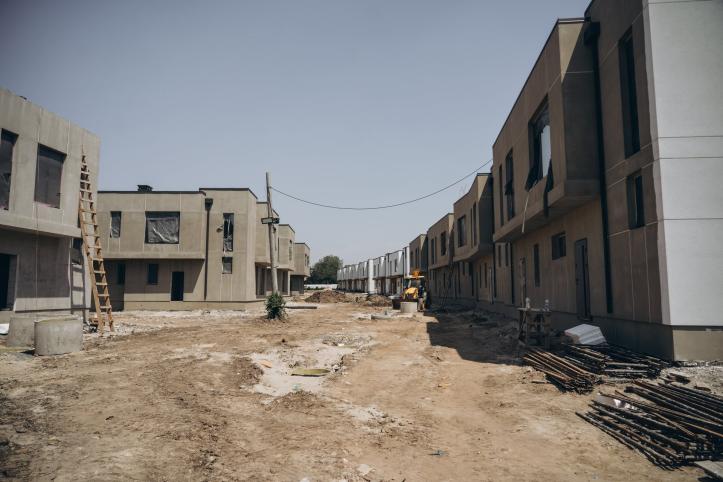

6. Встановлення дверей — продовження робіт по всьому КМ
7. Початок оздоблювальних робіт у приміщеннях завершених будинків
