Житловий будинок 9/ІІІ (Фінішна пряма )
Під'їзд 1:
- Покрівля — 100%
- Шпаклювання стін — 85%
- Стяжка підлоги — 75%

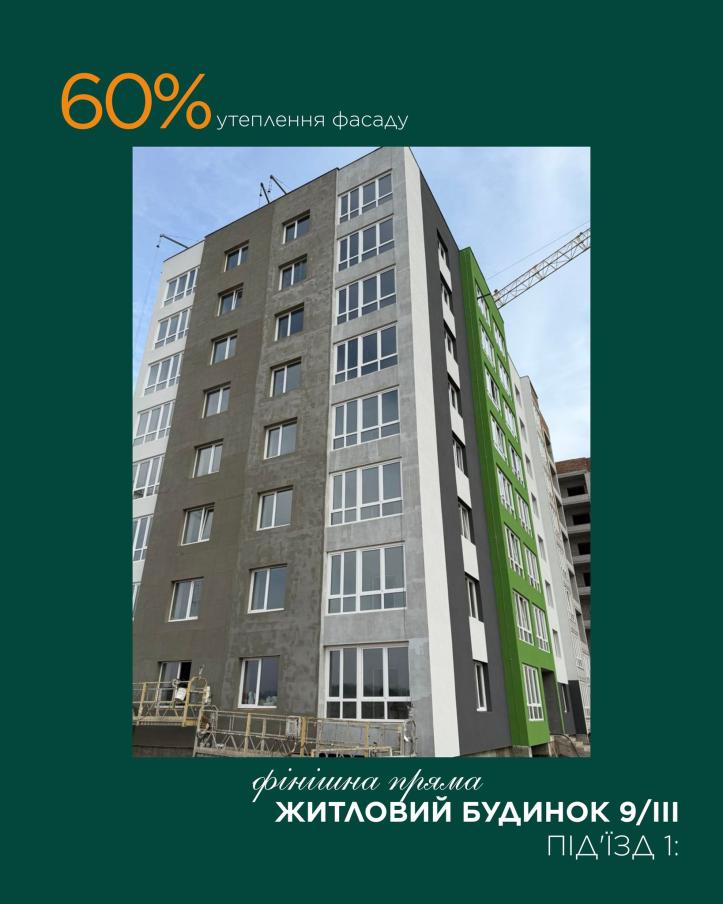

- Утеплення фасаду — 60%⠀
Під'їзд 2:
- Цегляна кладка — 100%

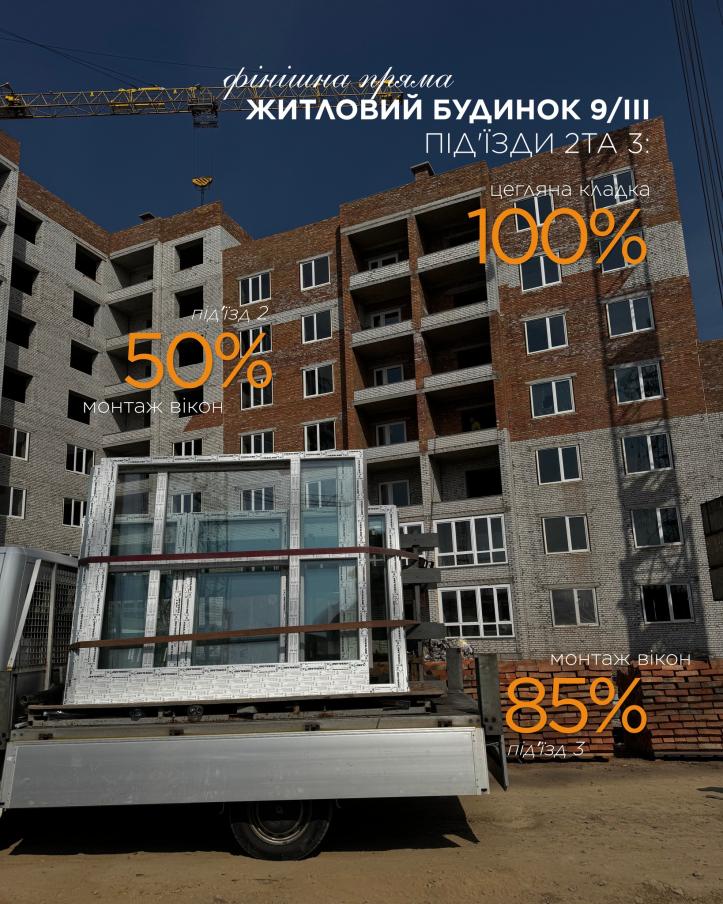

- Монтаж вікон — 50%
- Пароізоляція покрівлі — 60%
- Розпочато шпаклювання стін
Під'їзд 3:
- Цегляна кладка та пароізоляція покрівлі — 100%
- Монтаж вікон — 85%
- Сантехнічні роботи — 90%
- Електромонтаж — 85%⠀
Під'їзд 4:

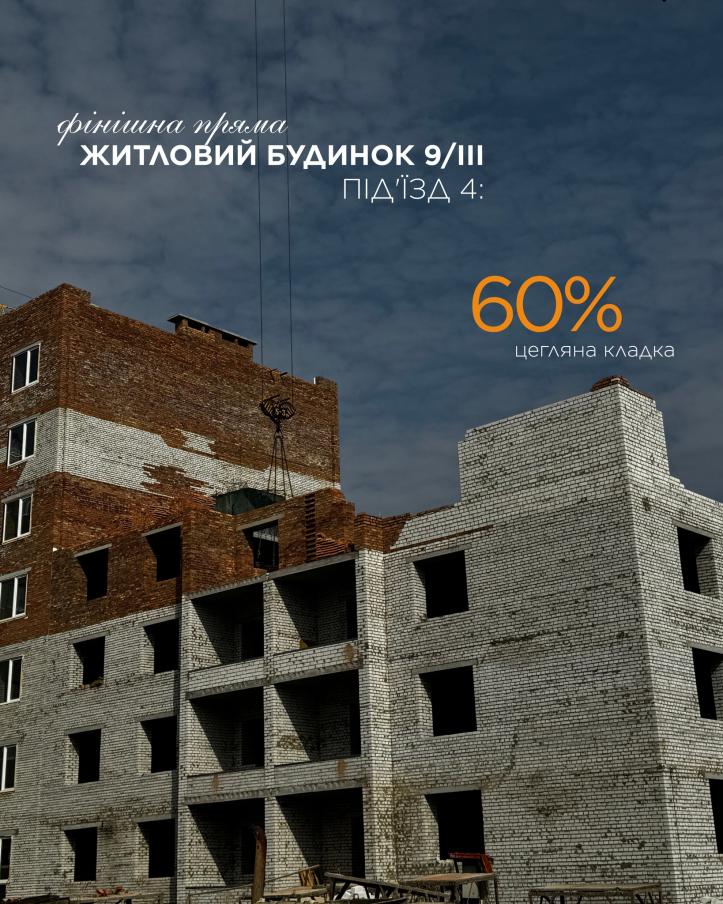

- Цегляна кладка — 60%
- Електромонтажні та сантехнічні роботи — 35%
Житловий будинок 10/ІІІ (Активне зведення )
Під'їзд 1:
Під'їзд 2:

Під'їзд 4:
Житловий будинок 11/ІІІ (Безпека та конструктив)

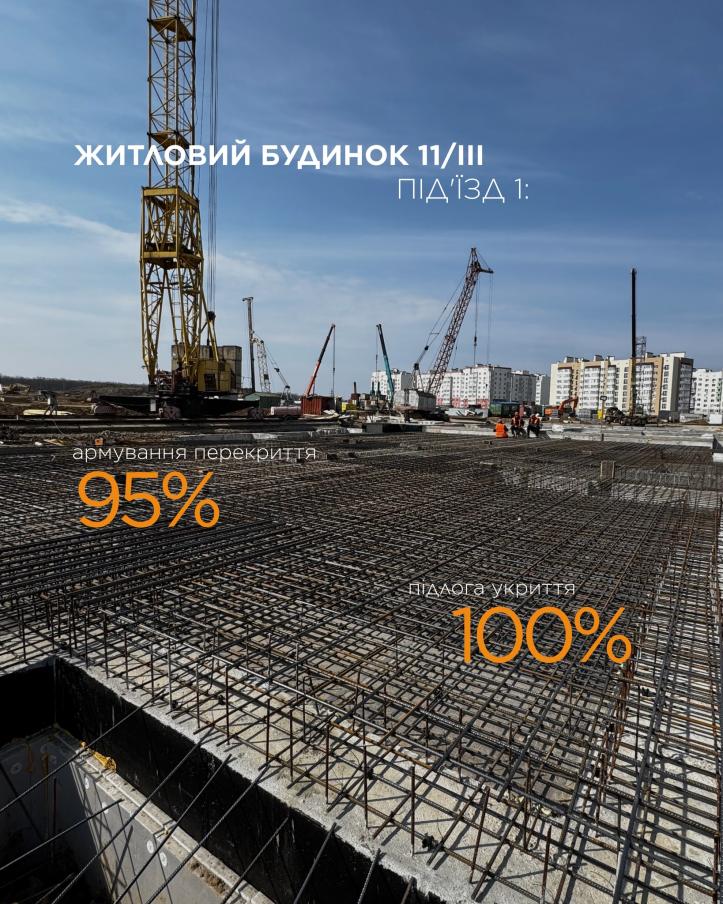

Під'їзд 1:

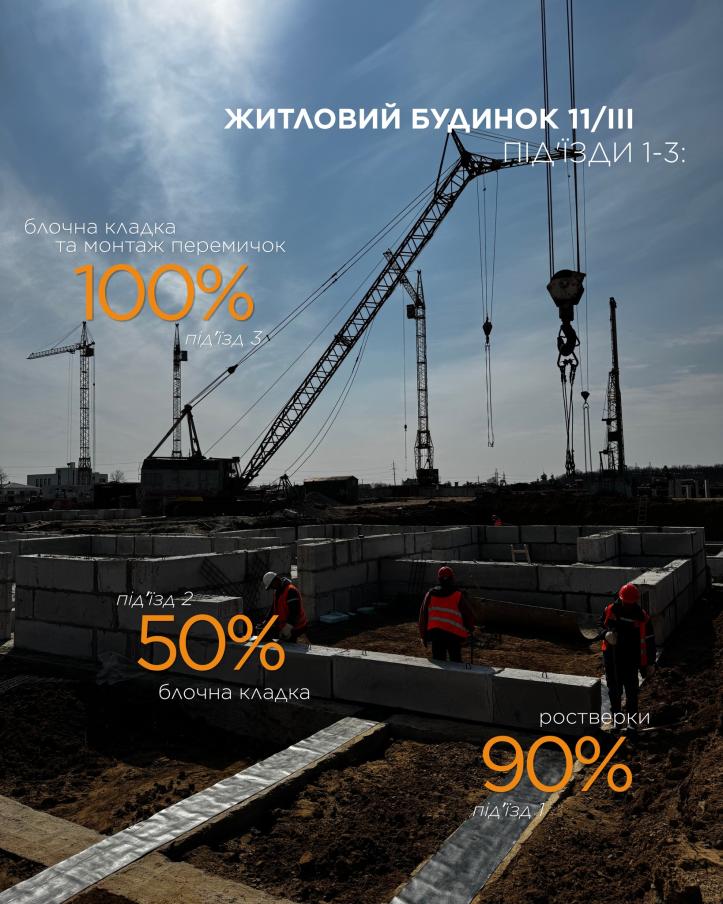

- Підлога укриття — 100%, армування перекриття — 95%, ростверки — 90%
Під'їзд 2:
Під'їзд 3:
- Блочна кладка та монтаж перемичок — 100%
Житловий будинок 12/ІІІ та 4/V (Фундамент майбутнього)
Б-12 (Під'їзди 2, 3, 4):
Забивання паль завершено на 100%
Б-12 (Під'їзд 1):
Стіни укриття — 70%
Б-4/V:

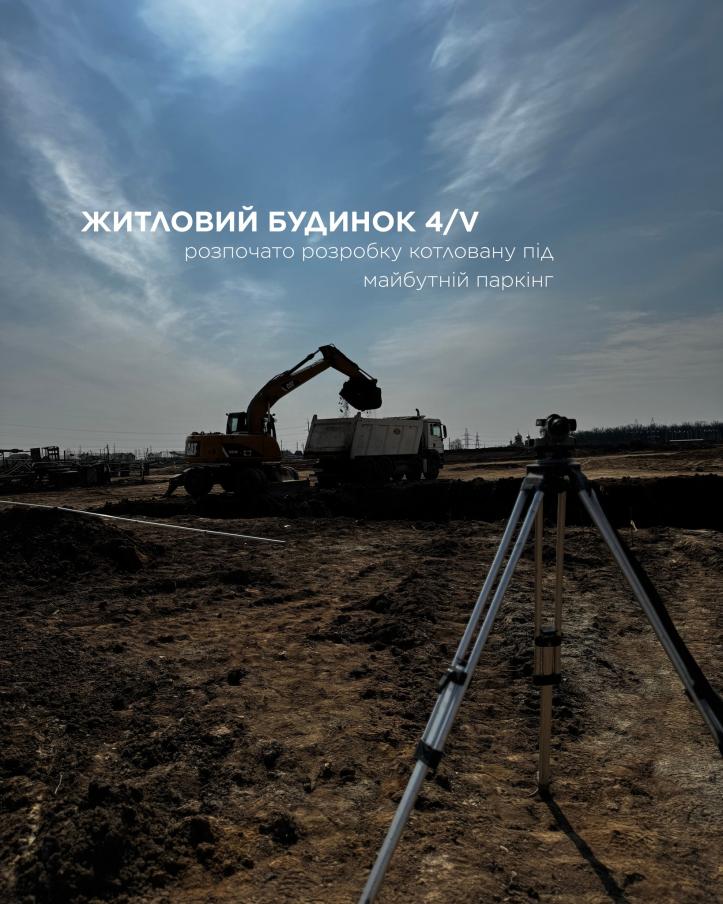

Розпочато розробку котловану під майбутній паркінг
Дитячий навчальний заклад (ДНЗ)
Готуємо простір для найменших мешканців!
Тривають активні внутрішні оздоблювальні роботи та благоустрій території.
