Перша черга будівництва

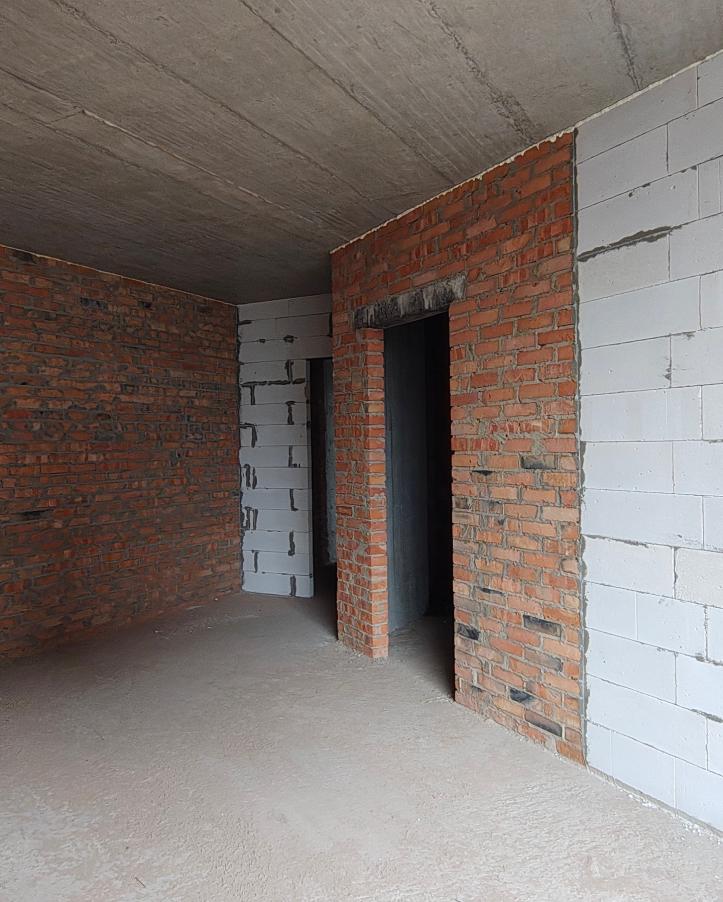

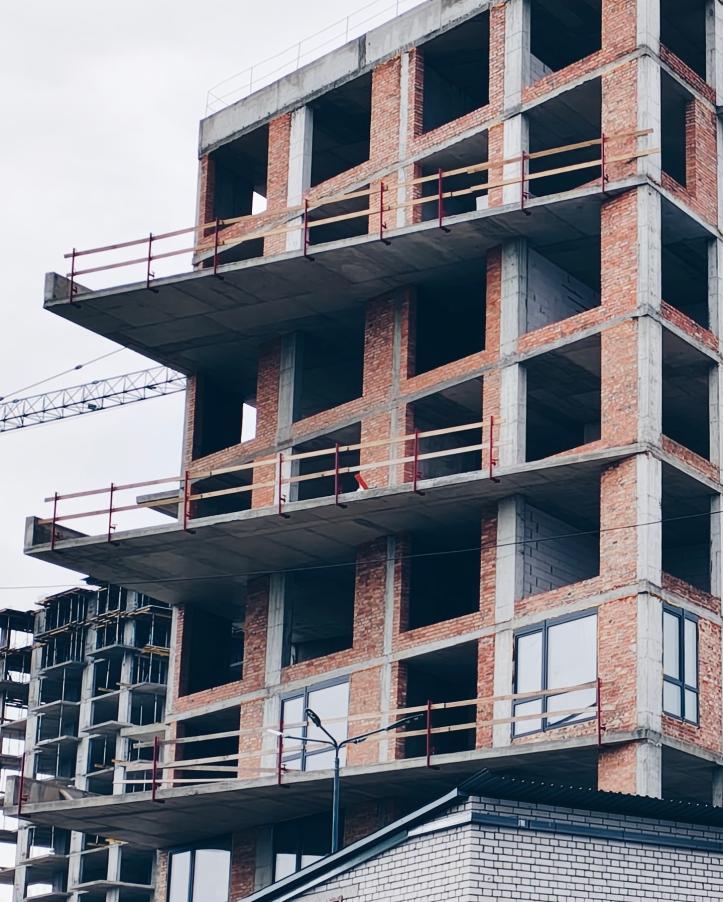

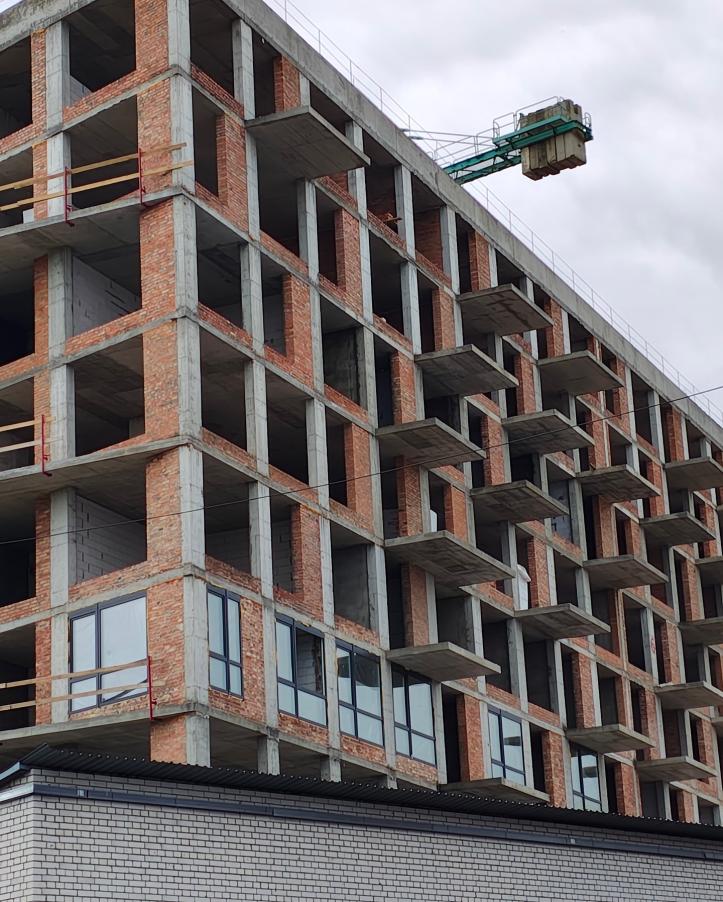

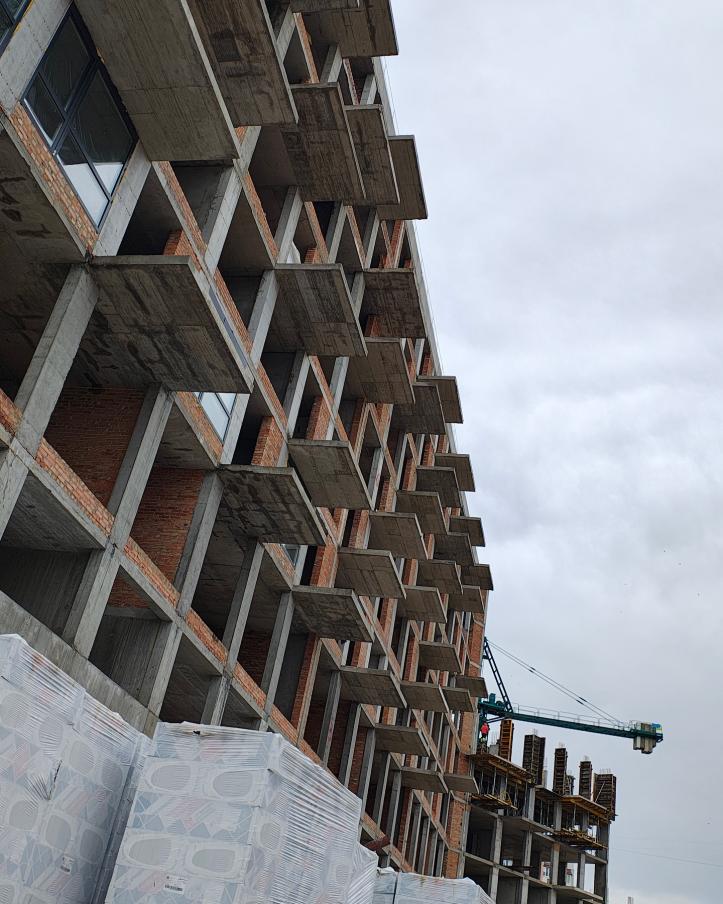

Виконуємо мурування зовнішніх стін та міжкімнатних перегородок 6-9 поверхів в секціях 1.1, 1.2 та 1.3.
Монтуємо вентиляційні короби для примусової вентиляції комерційних приміщень секцій 1.1 та 1.2.

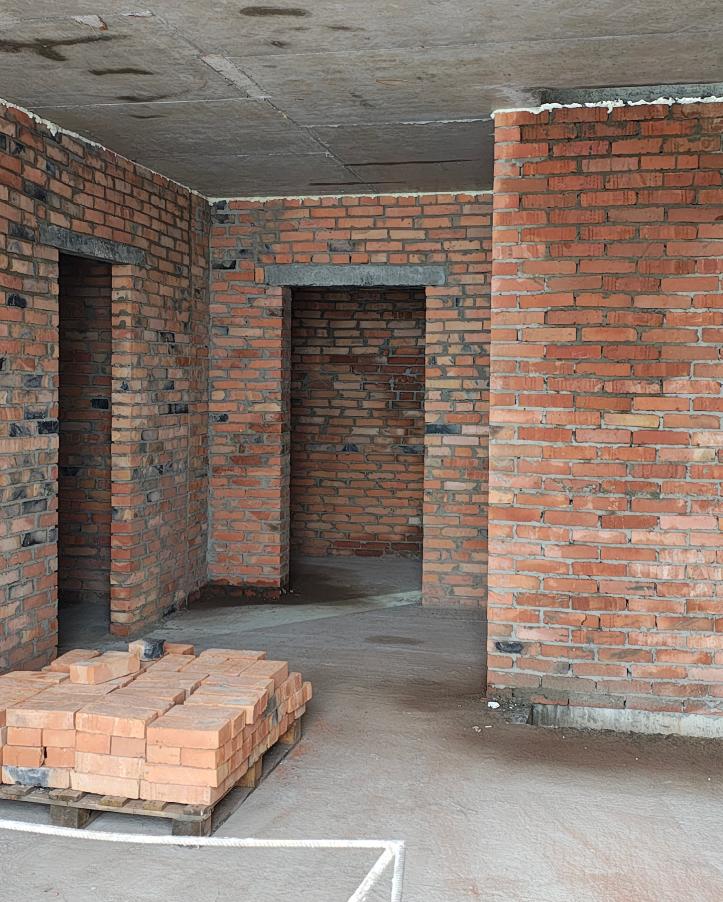

Монтуємо штукатурні маяки сходових маршів з нанесенням гребінки на бетонні елементи та штукатуримо цегляні стіни 3-4 поверхів в під’їзді секції 1.1.

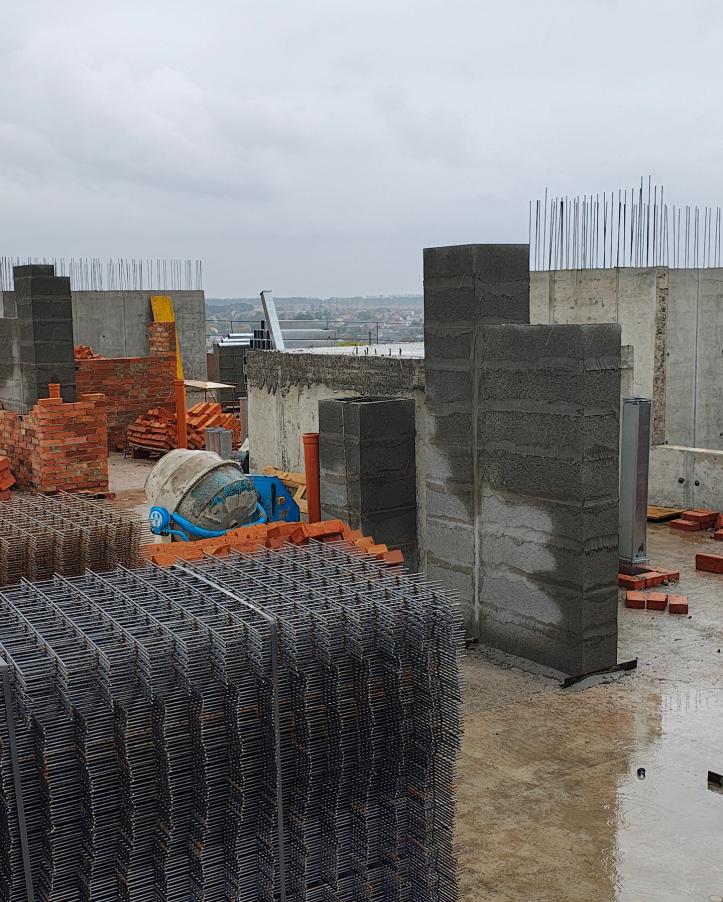

Продовжуємо цегляну кладку на покрівлі - вентиляційні канали, шахти димовідведення та фанові труби секцій 1.1 та 1.2.
Прокладаємо кабелі живлення та мережі інтернет в квартири секцій 1.1 та 1.2 на 3-4 поверхах.
Завершили прокладання мереж дощової каналізації для відведення води з покрівлі.

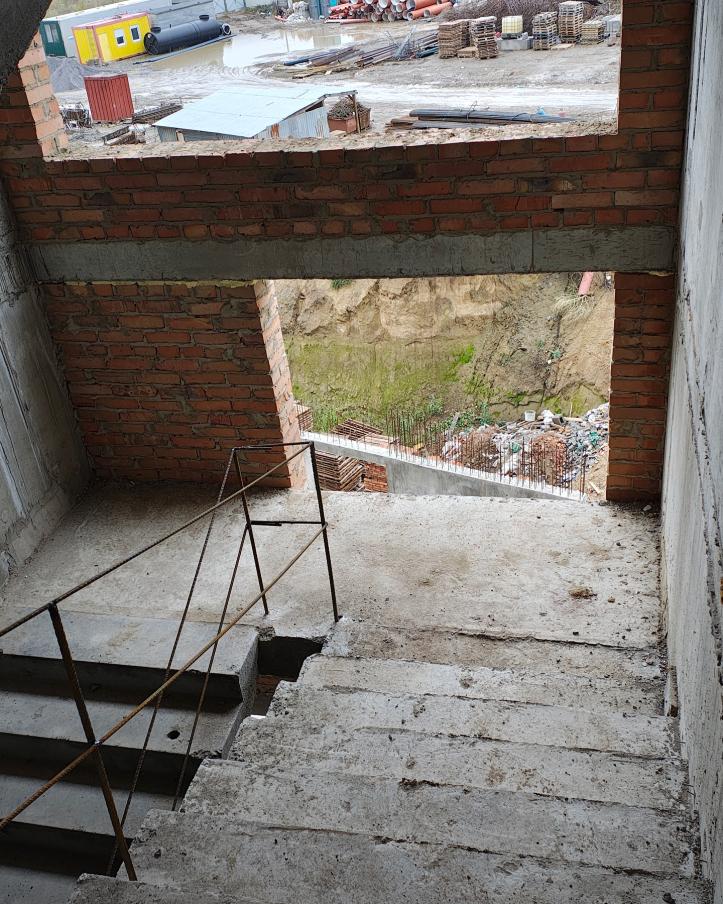

Монтуємо опалубку для монолітних сходів на покрівлю в секції 1.1.

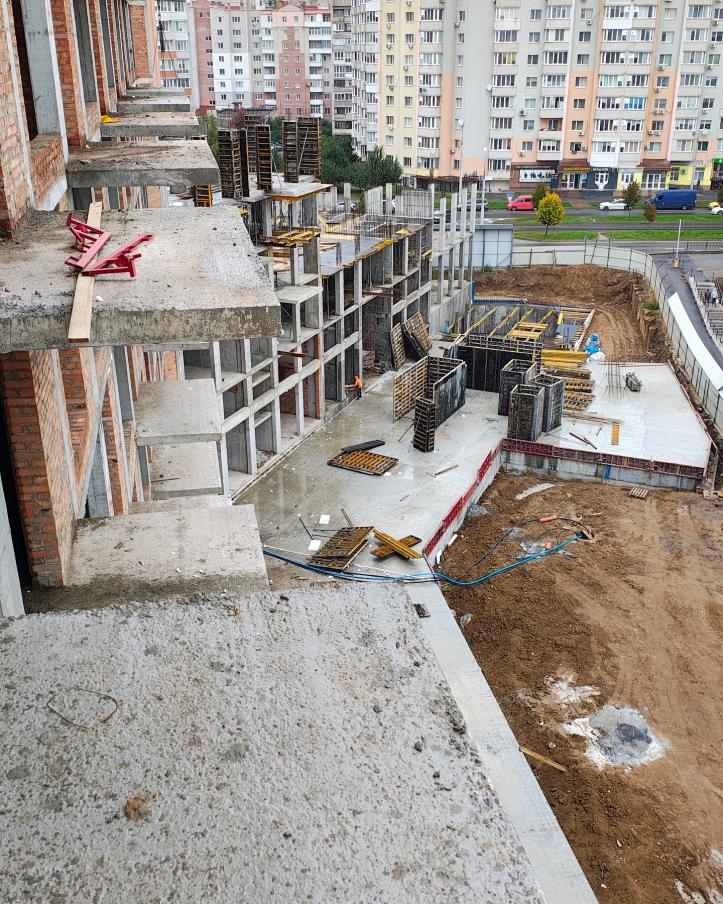

Друга черга будівництва Монтуємо горизонтальну опалубку для плити перекриття четвертого поверху секції 2.1
Виконуємо цегляну кладку стін на першому поверсі секції 2.1.

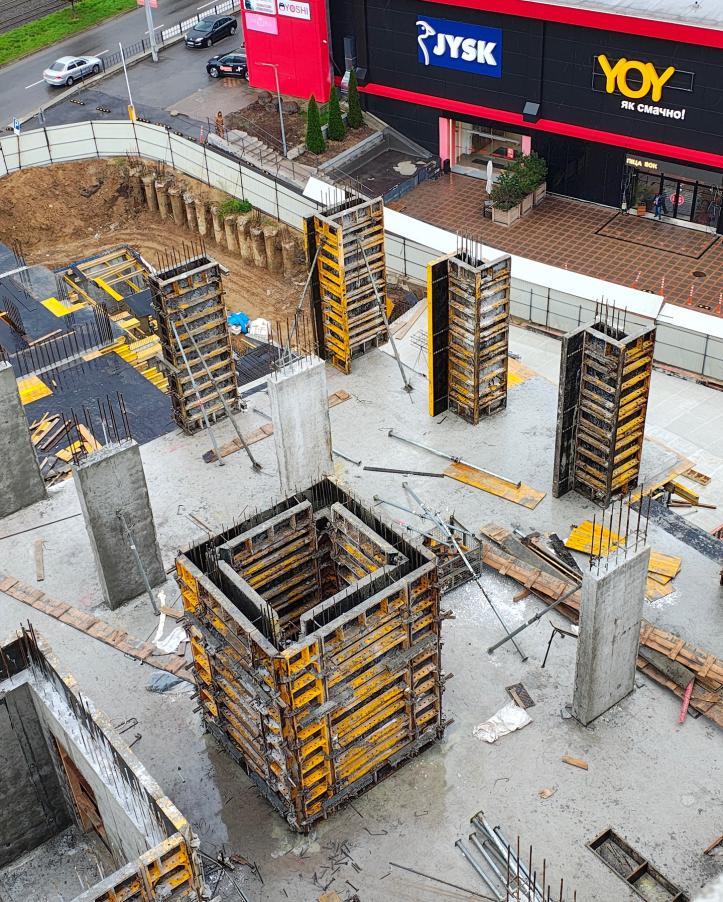

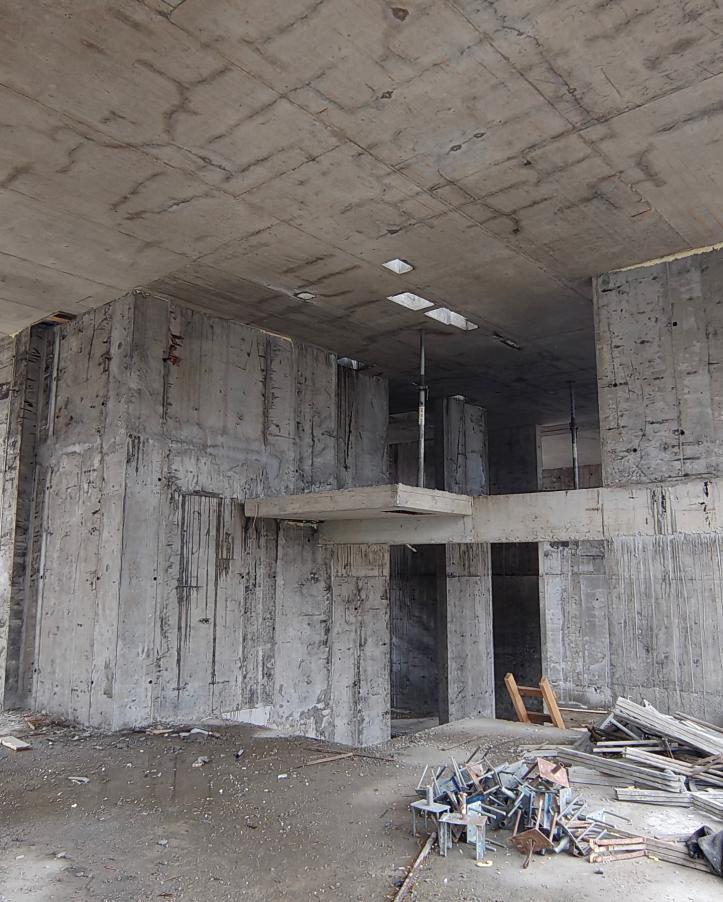

Бетонуємо каркас ліфтової шахти та сходового блоку на другому поверсі секції 2.2
Виготовили монолітну часткову плиту перекриття з капітелями -2 рівня внутрішньо дворового паркінгу.
Третя черга будівництва
Влаштовуємо систему підпірної стіни з буро набивних паль для наступної частини паркінгу зі сторони вулиці Келецької.
Виконуємо позамайданчикові роботи по прокладанню силових кабельних мереж до ЖК The TENTH House.
