1-й під’їзд

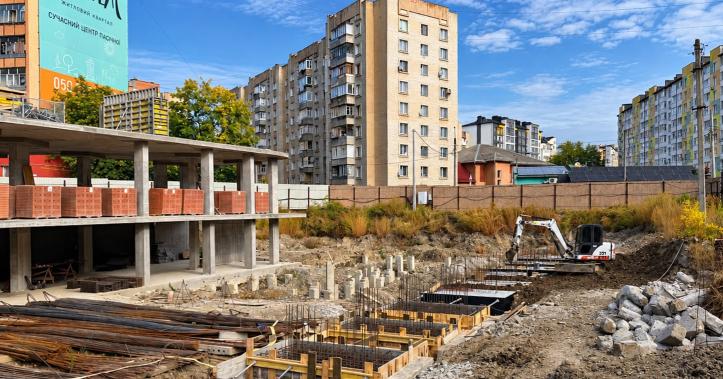

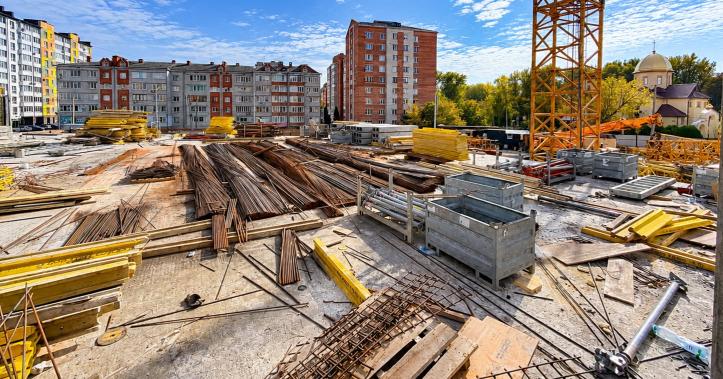

Виконано 30% ростверків фундаменту .
До кінця жовтня плануємо виконати ще 50%.
2-й під’їзд

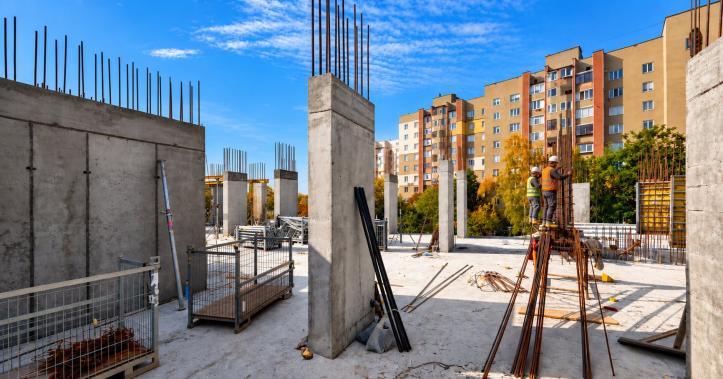

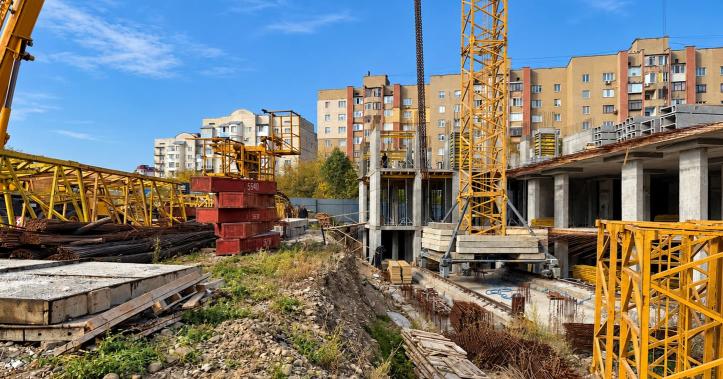

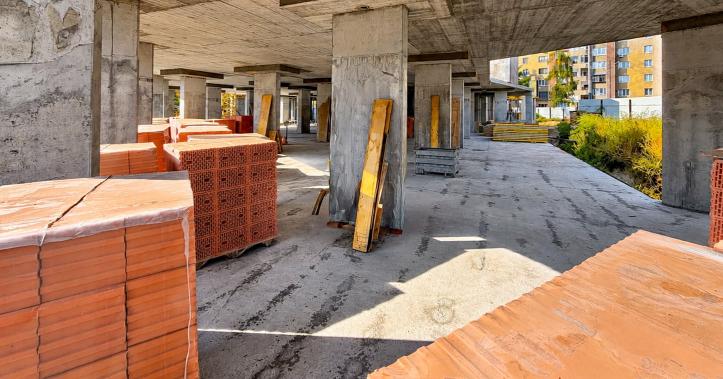

Влаштовано вертикальні елементи та плиту перекриття 1-го комерційного поверху.
Виконано 30% вертикальних елементів 2-го поверху.
У жовтні у 2 підїзді ми плануємо:
завершити влаштування вертикальних елементів 2-го поверху;
виконати плиту перекриття 2-го поверху;
звести всі вертикальні елементи 3-го поверху.
