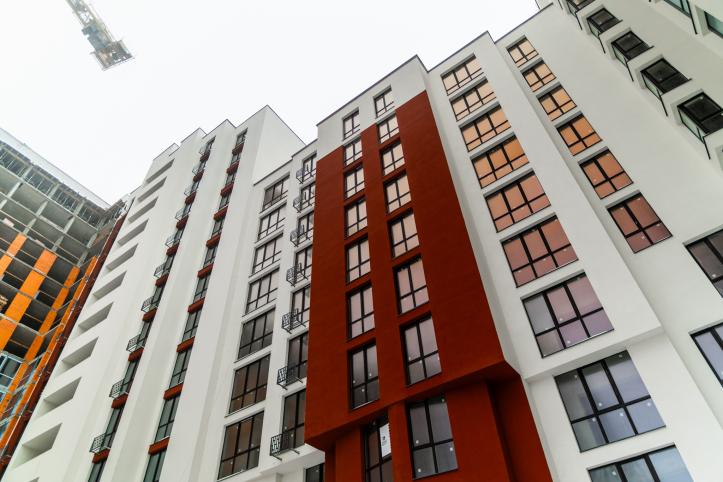

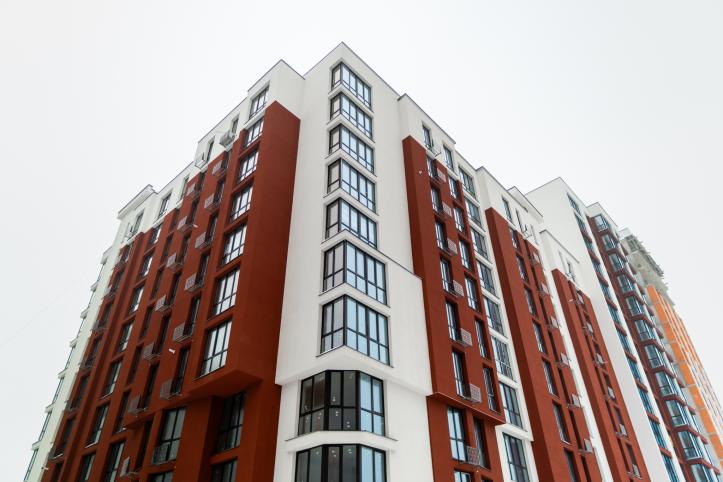

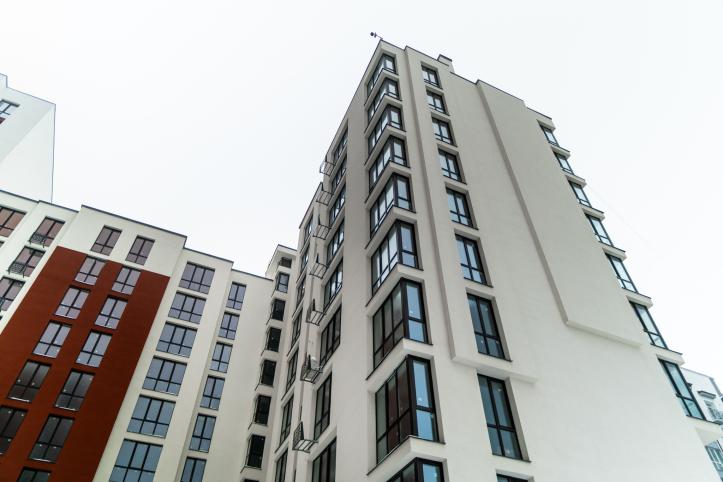

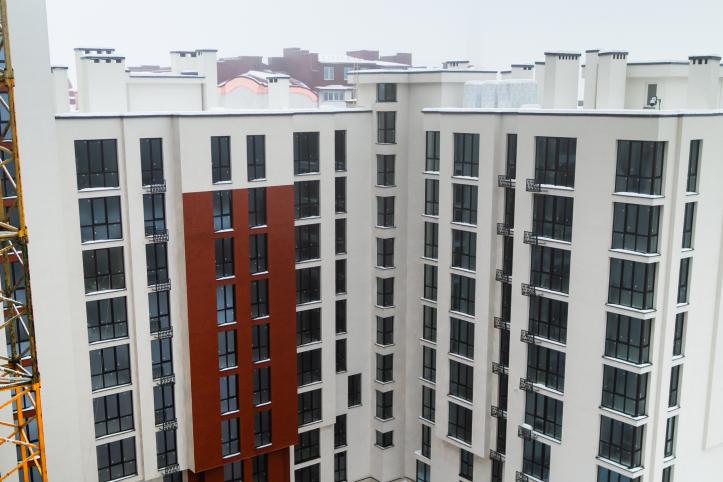

Секції 1-3
Виконано внутрішнє оздоблення сходових маршів та холу на 92%.
Виконано влаштування бруківки на 95%.
Триває монтаж ліфтів у секціях 1 і 2.

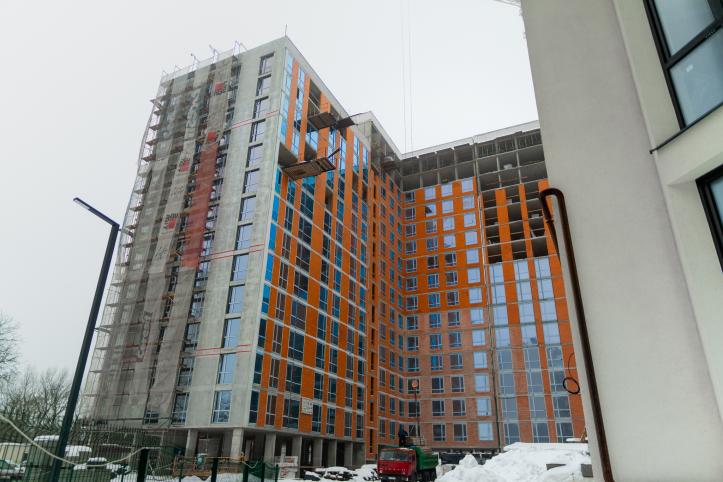

Секція 4
Триває внутрішнє оздоблення коридорів і сходових маршів.

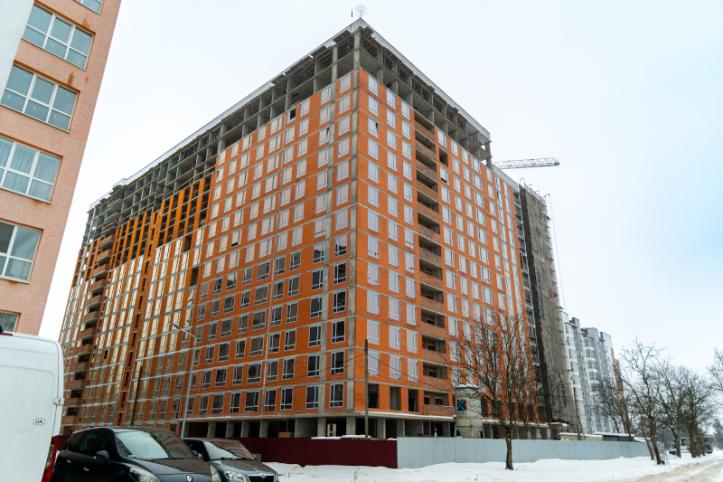

Секція 5
Завершено скління 9-го і 10-го поверхів.
Завершено мурування зовнішніх стін 13-го поверху.
Розпочато мурування зовнішніх стін 14-го поверху.
Триває мурування внутрішніх стін з 10-го по 12-й поверхи.
Секція 6
Завершено скління 14-го поверху.
Триває скління 15-го і 16-го поверхів.
Виконано фасадні роботи на 15%.
Завершено мурування внутрішніх стін з 10-го по 12-й поверхи.
Триває мурування внутрішніх стін 13-го і 14-го поверхів.
