В будинку № 1 - 3 тривають внутрішні оздоблювальні роботи у під'їзді

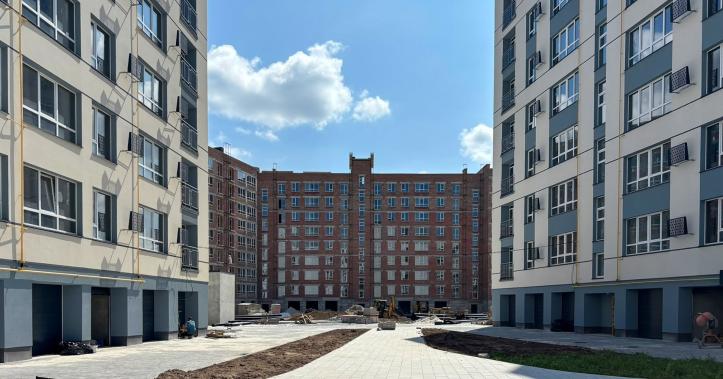

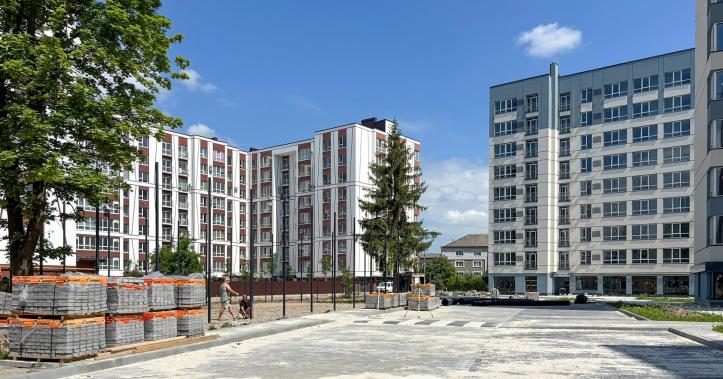

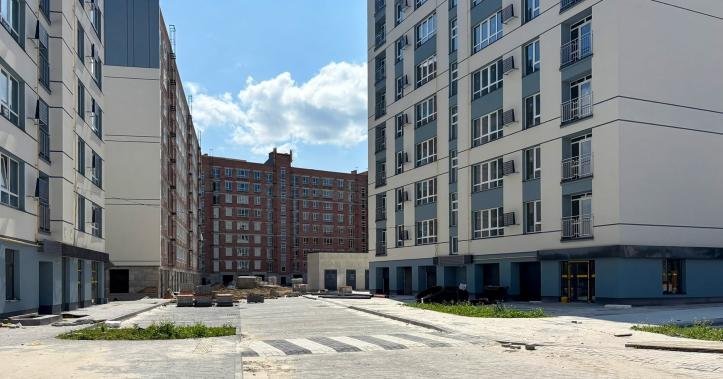

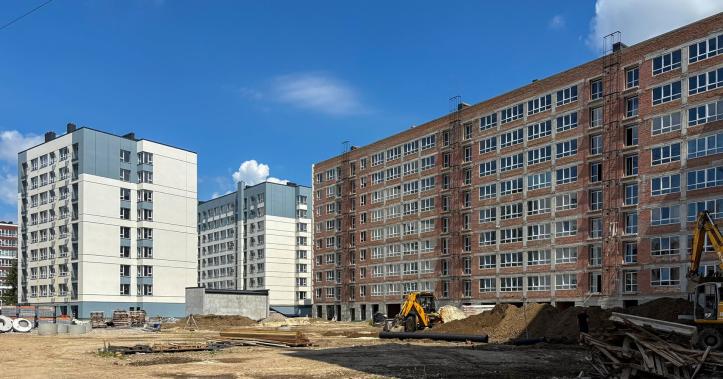

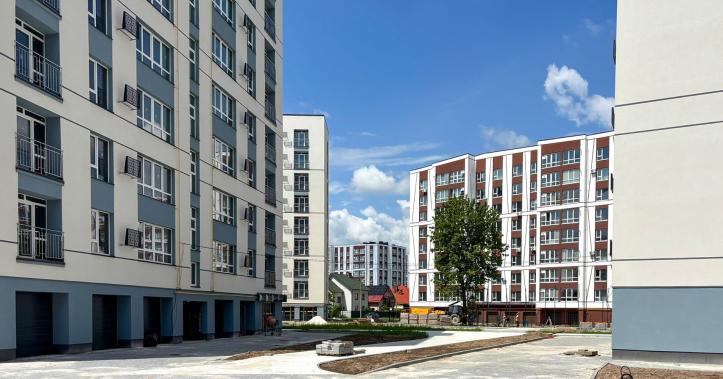

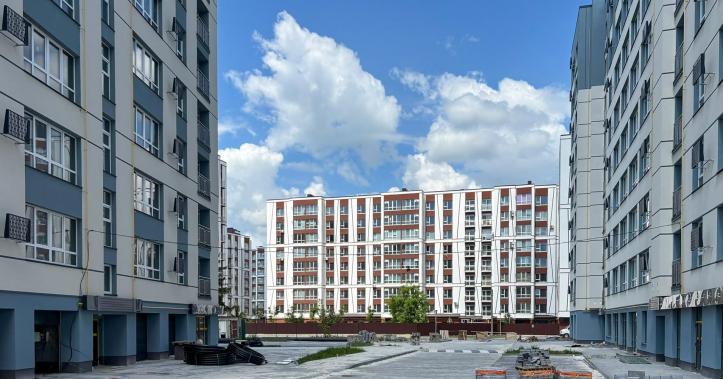

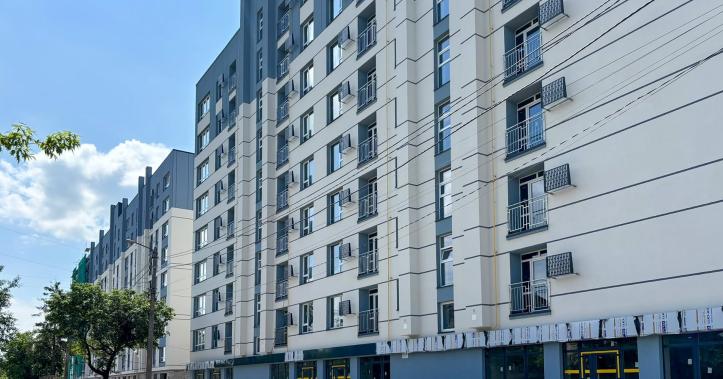

будинок № 4 завершено

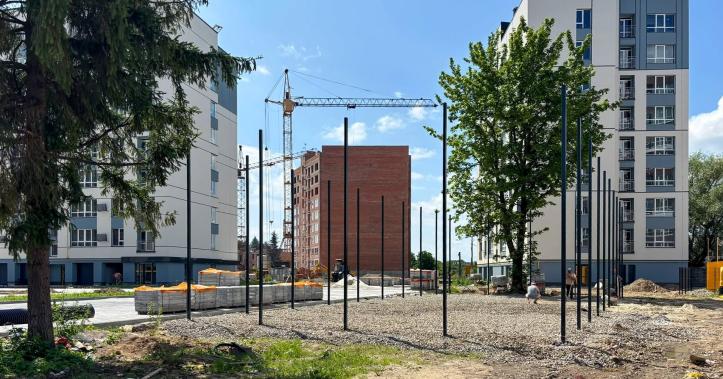

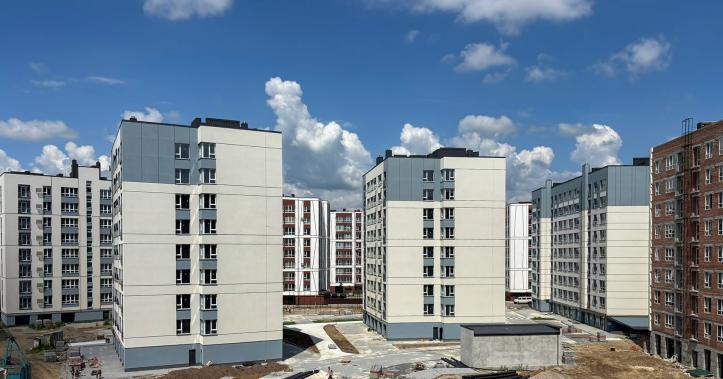

в будинку №5.1 та №5.2 проводимо роботи з влаштування дахового покриття. Виконуємо роботи з утеплення фасаду будинку пінопластом

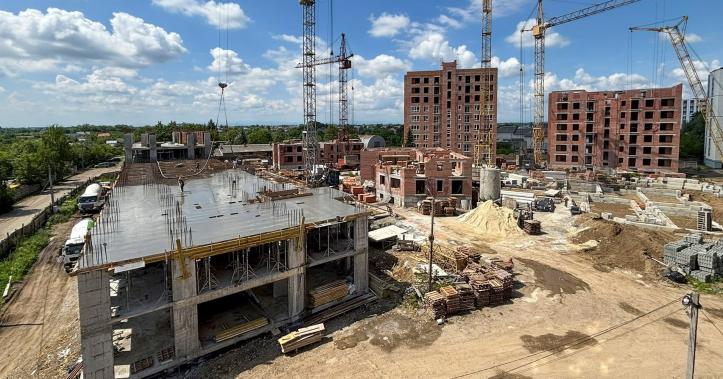

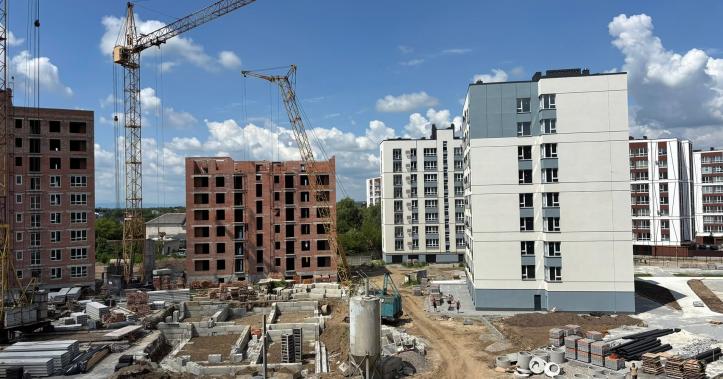

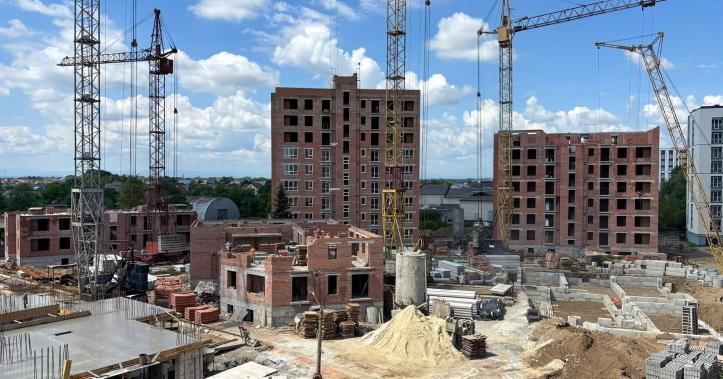

в будинку №6 триває влаштування монолітного перекриття 2 поверху, а також, роботи зі зведення колон, стін і пілонів 3 поверху
в будинку №7 виконуємо цегляну кладку стін 2 поверху

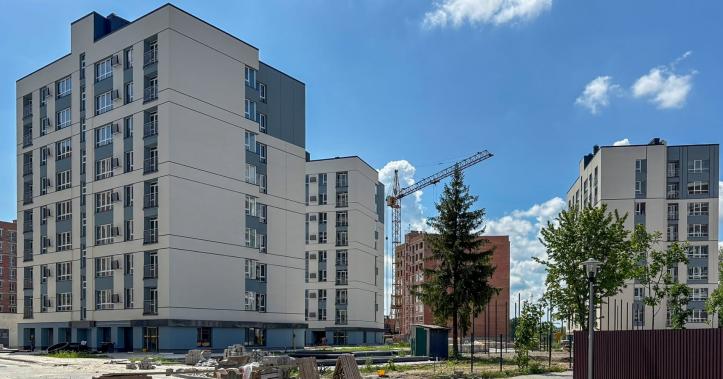

в будинку №8 виконуємо монтаж блоків
в будинку №9 виконуємо цегляну кладку стін 8 поверху
в будинку №10 завершили мурування стін будинку, виконуємо монтаж віконних конструкцій
в будинку №11 виконуємо цегляну кладку стін 3 поверху
